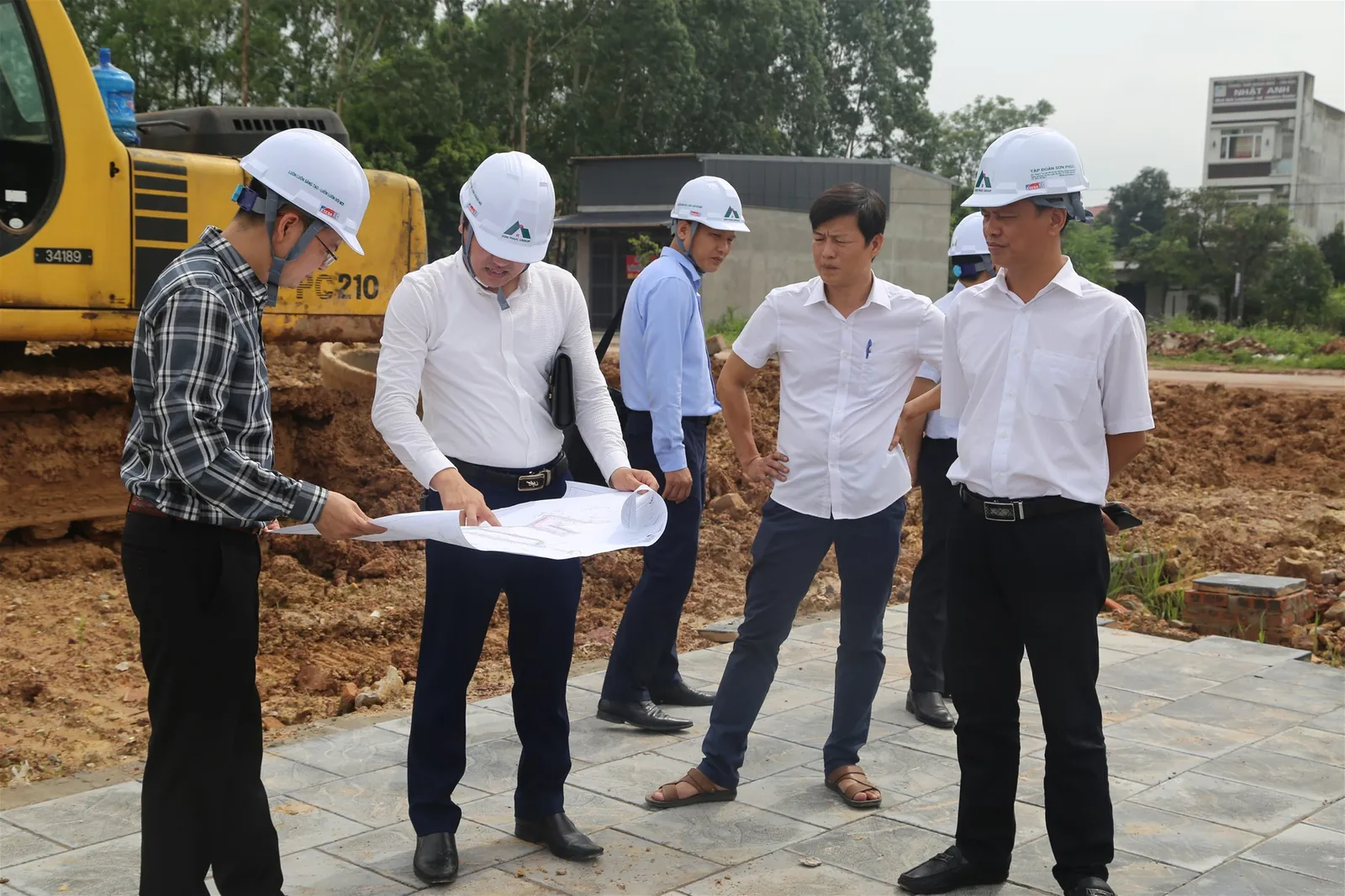

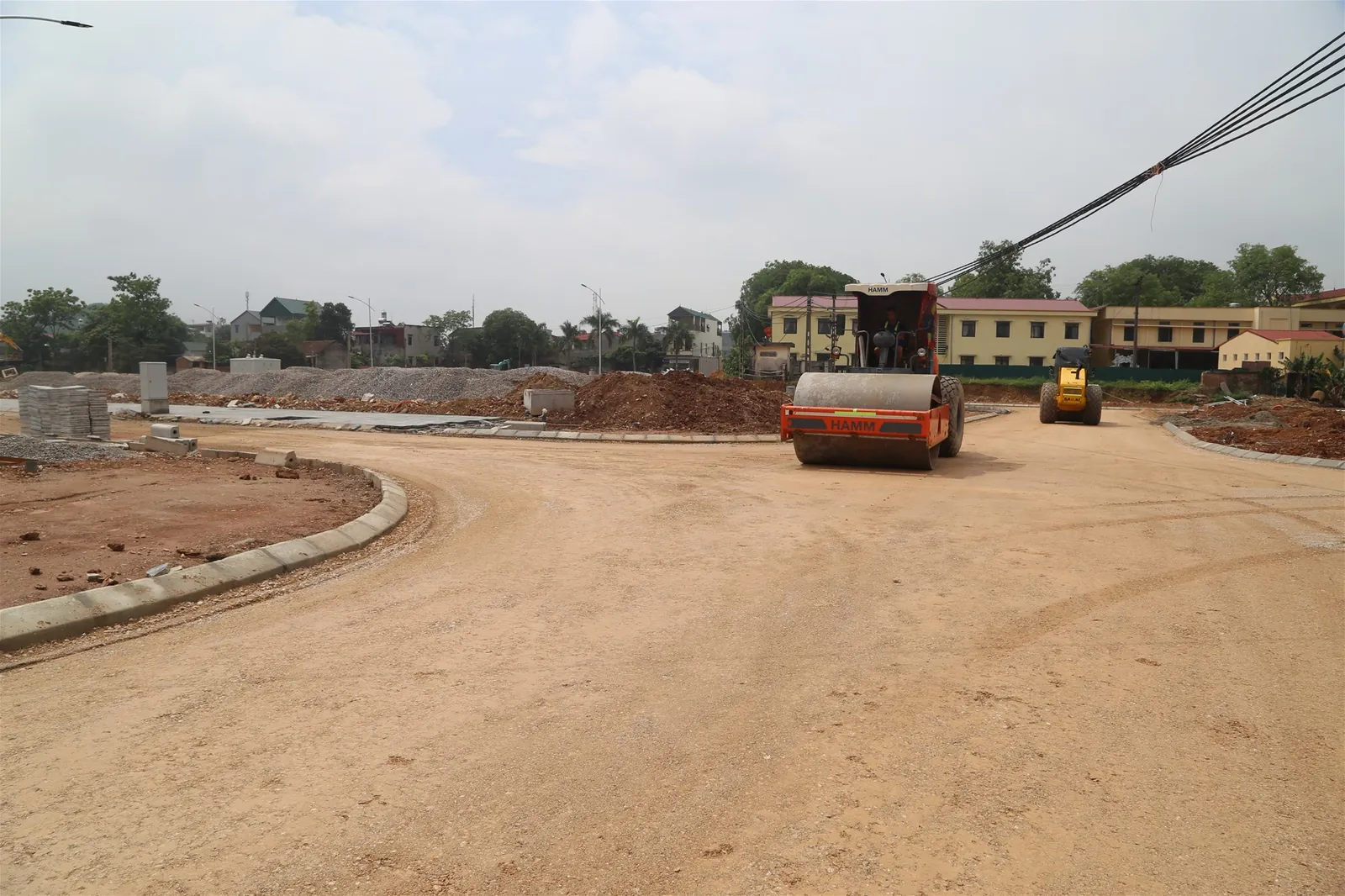

Đoàn công tác có mặt tại dự án OM7 ngay từ đầu giờ sáng. Chủ tịch lập tức thị sát từng hạng mục thi công tại hiện trường và yêu cầu các đơn vị báo cáo ngắn gọn tại chỗ.

Chủ tịch ghi nhận những nỗ lực của Ban quản lý dự án, các nhà thầu, đơn vị thi công đã vượt lên những khó khăn, trở ngại để đảm bảo tiến độ thi công, tạo dựng một diện mạo mới, rõ rệt, hiện đại cho khu đô thị.

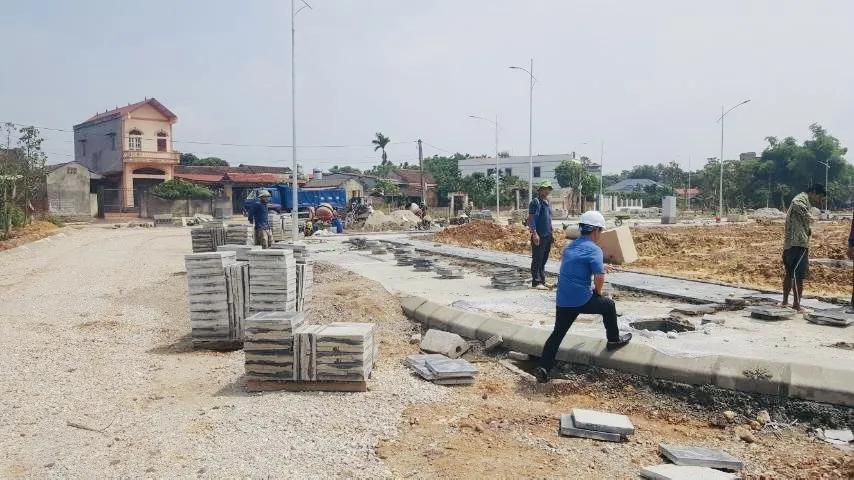

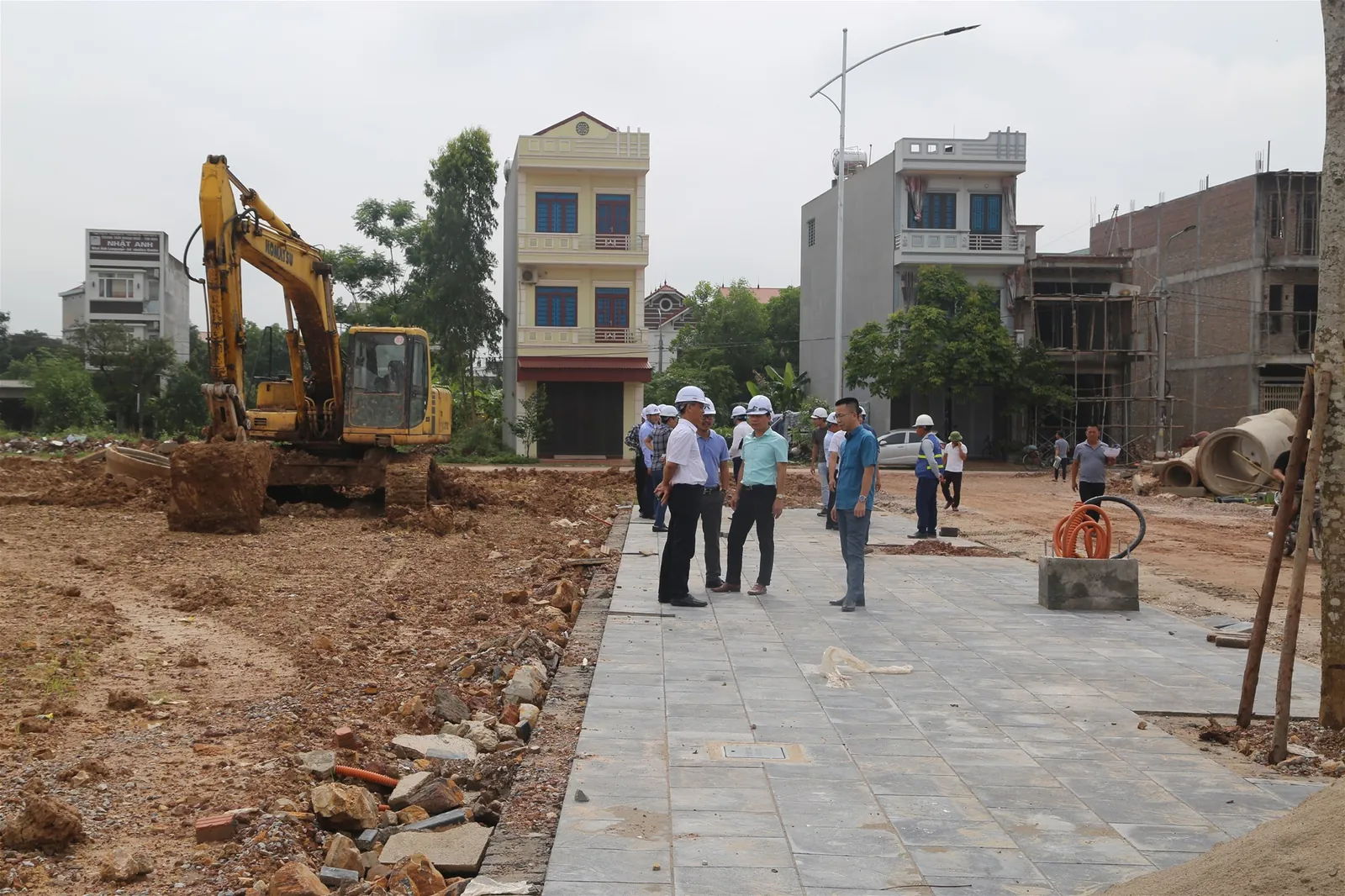

Trở về văn phòng Ban quản lý dự án, Chủ tịch có buổi họp nhanh với đoàn công tác, nhấn mạnh tầm quan trọng của việc thi công vỉa hè, mặt đường, hạng mục cây xanh...; đồng thời nhắc nhở đơn vị thi công chú ý những vấn đề kĩ thuật nhỏ nhất nhằm đảm bảo chất lượng cao nhất cho dự án. Bên cạnh đó, Chủ tịch tiếp tục yêu cầu các bên liên quan đẩy nhanh những bước cuối cùng để tiến hành nghiệm thu dự án theo kế hoạch được giao.

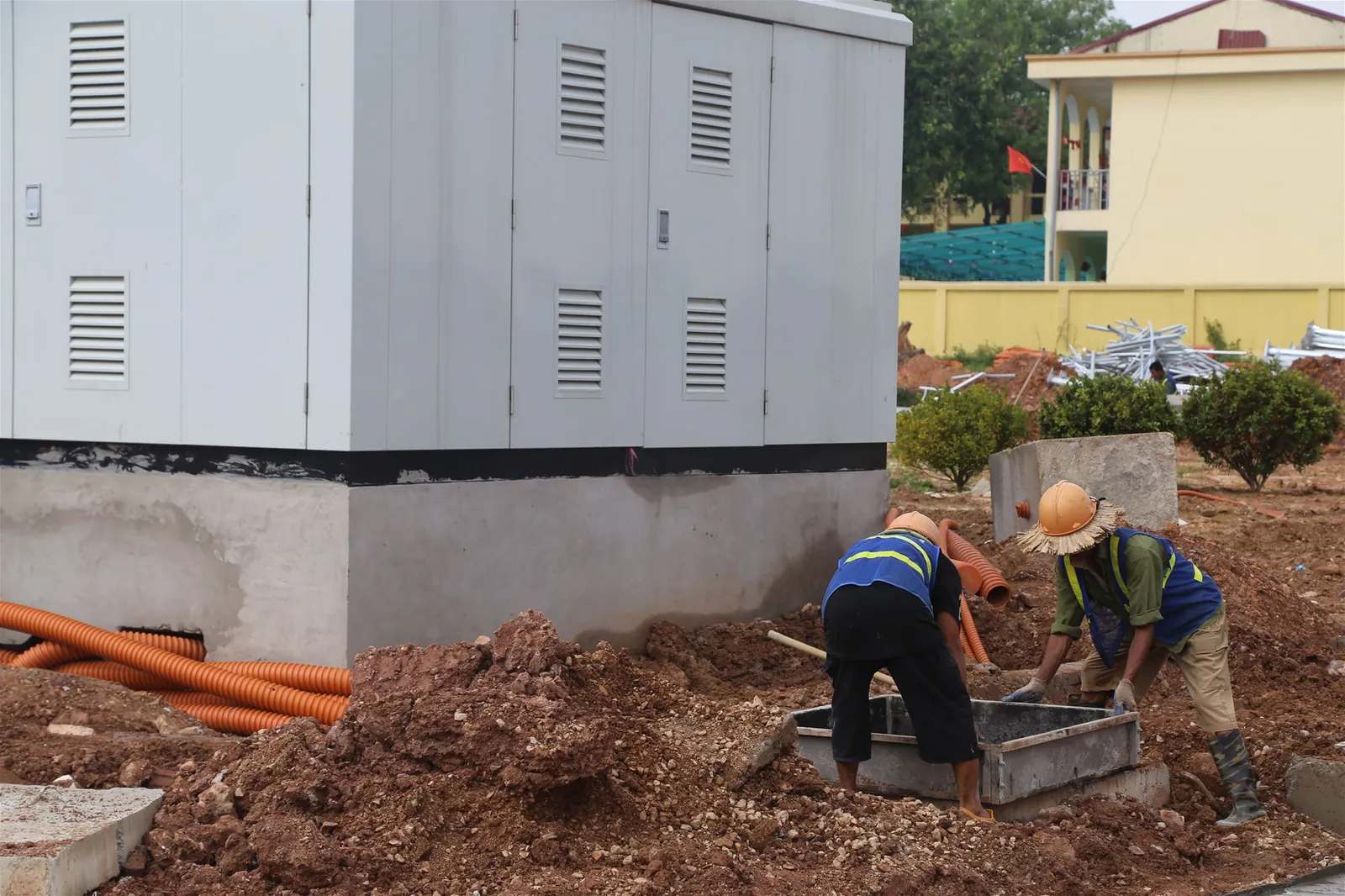

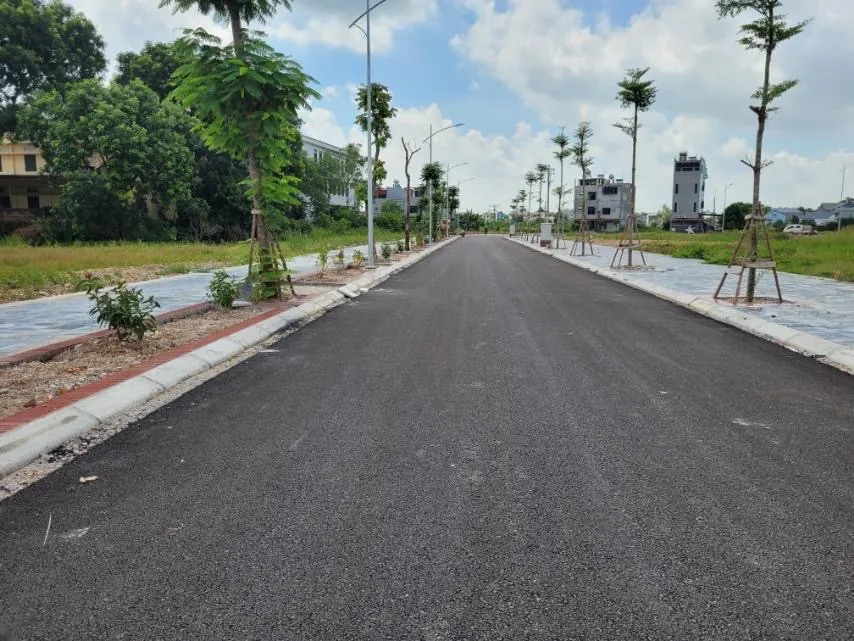

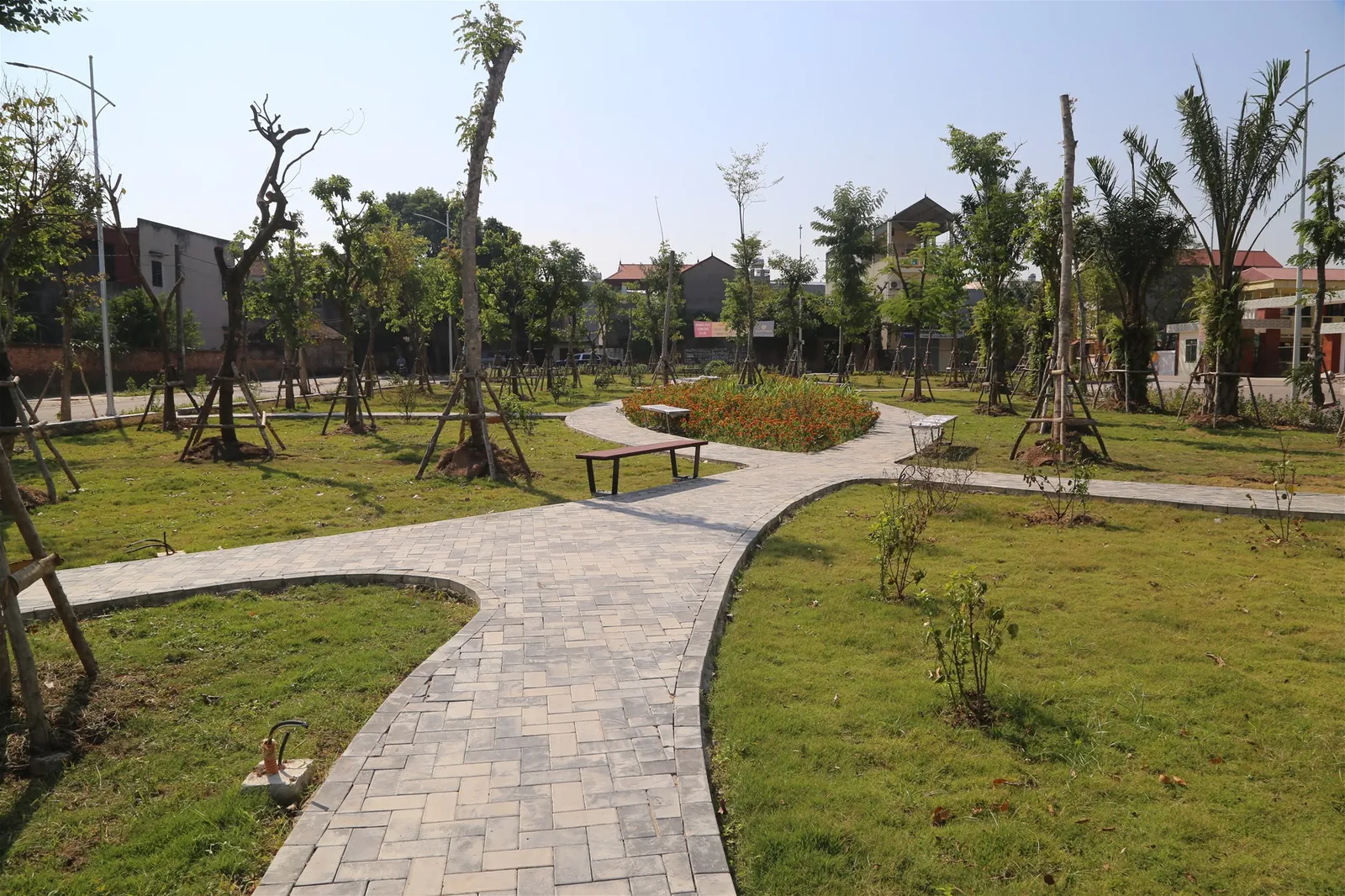

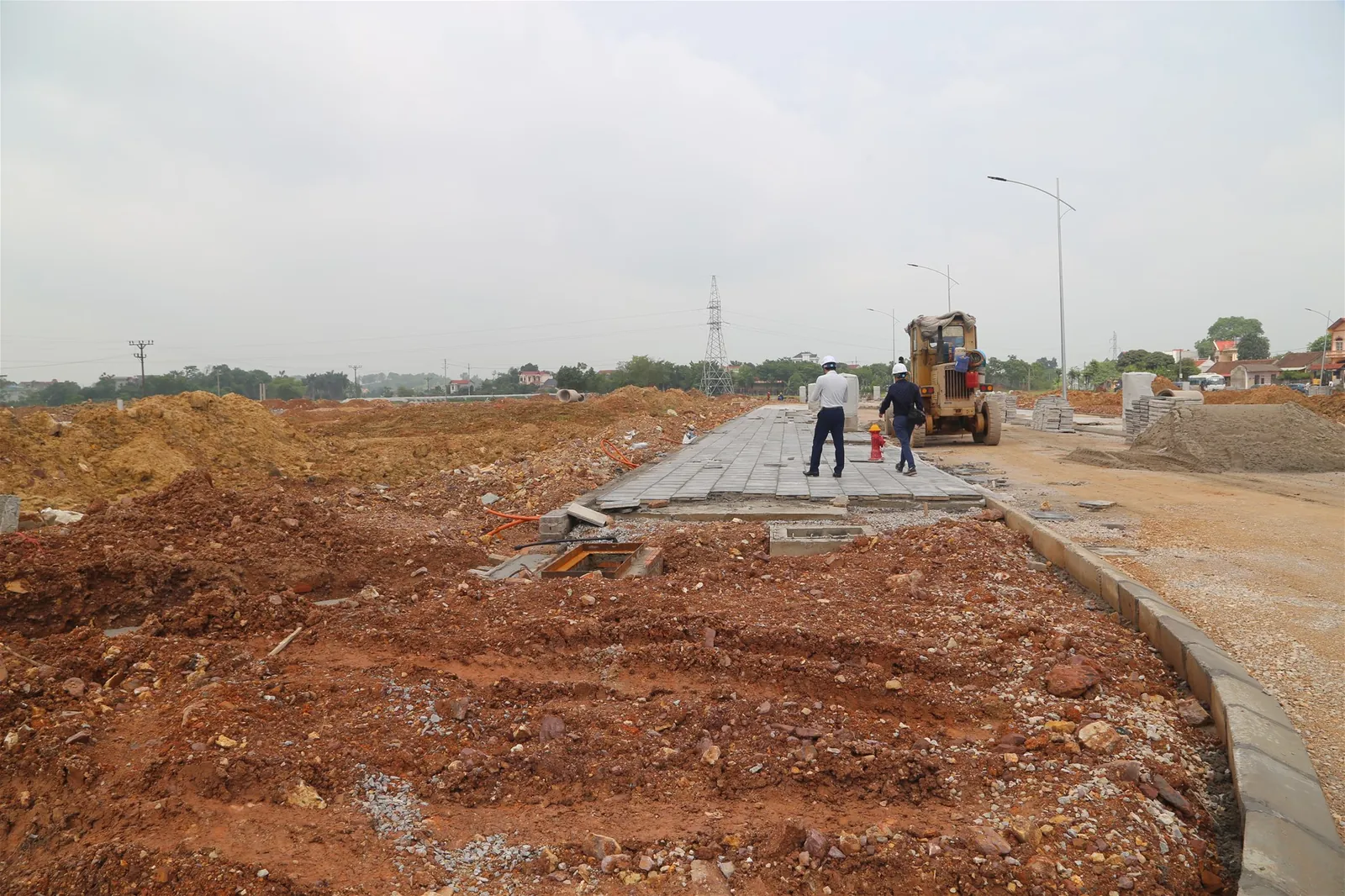

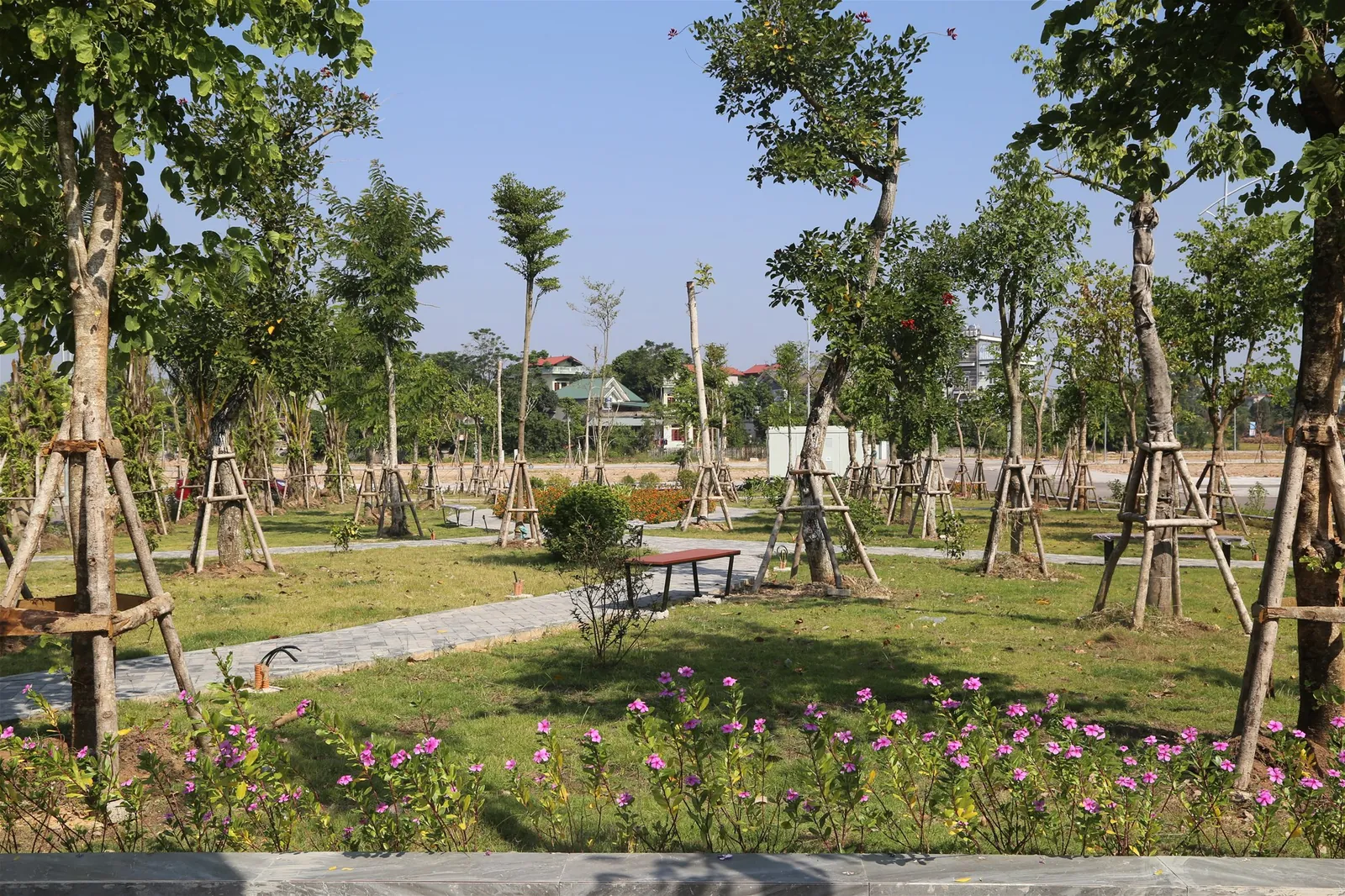

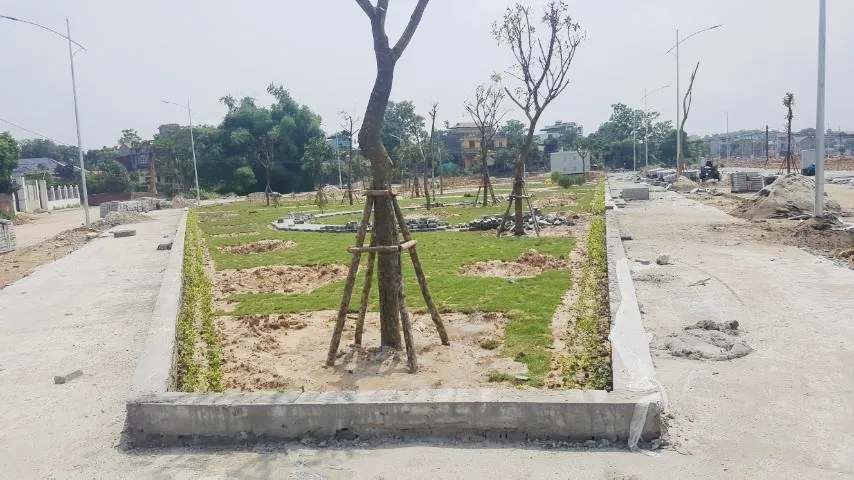

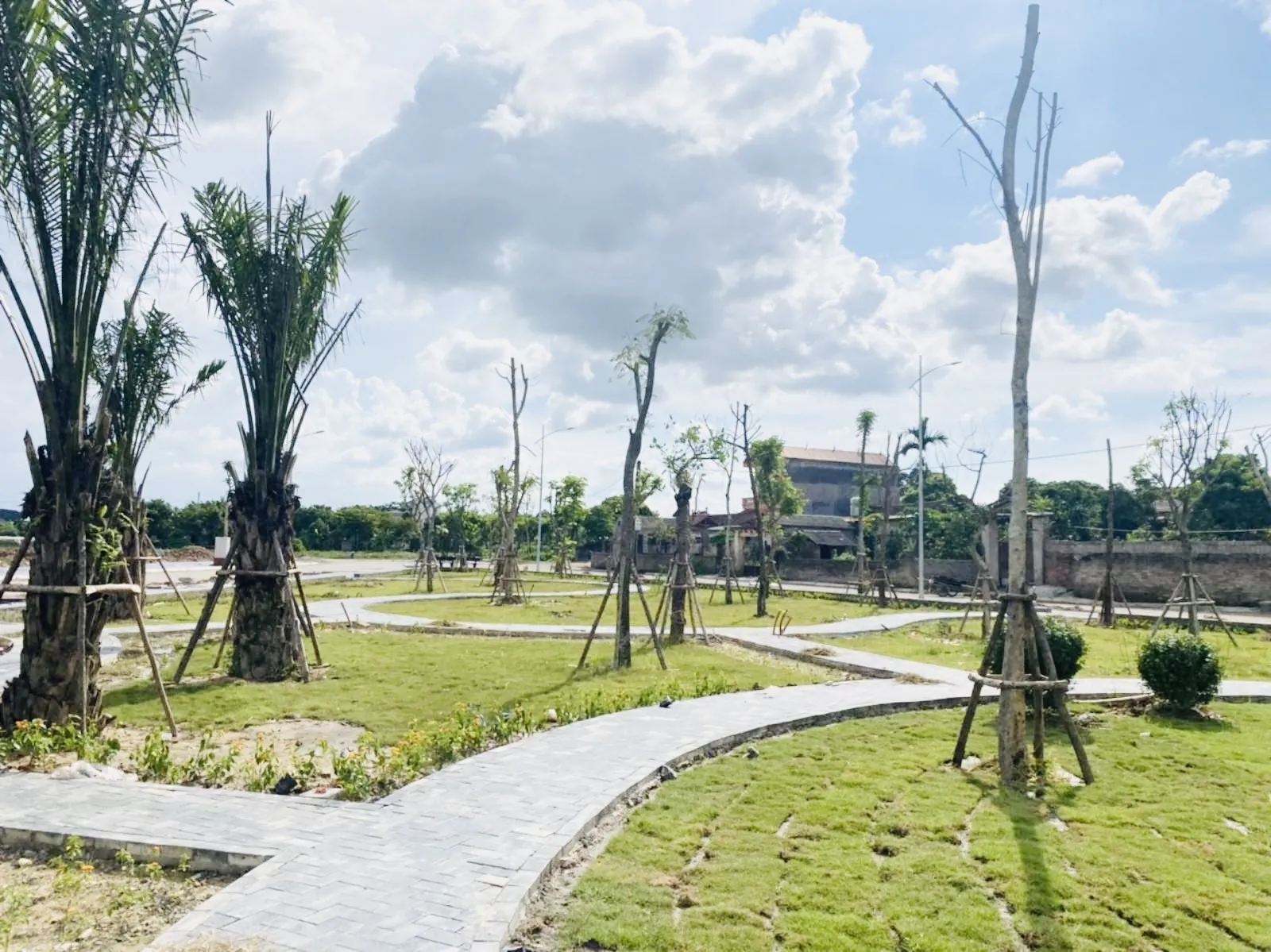

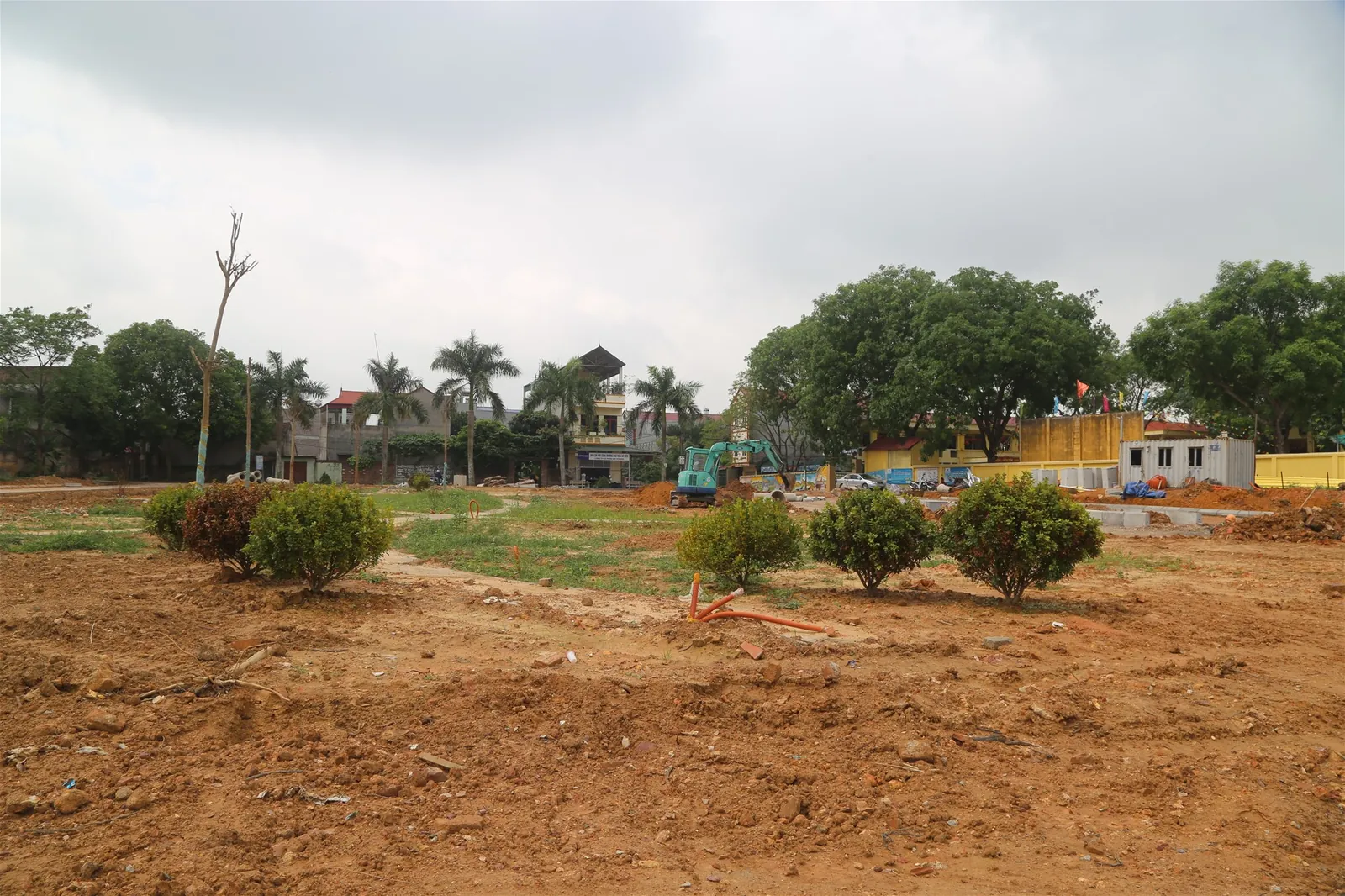

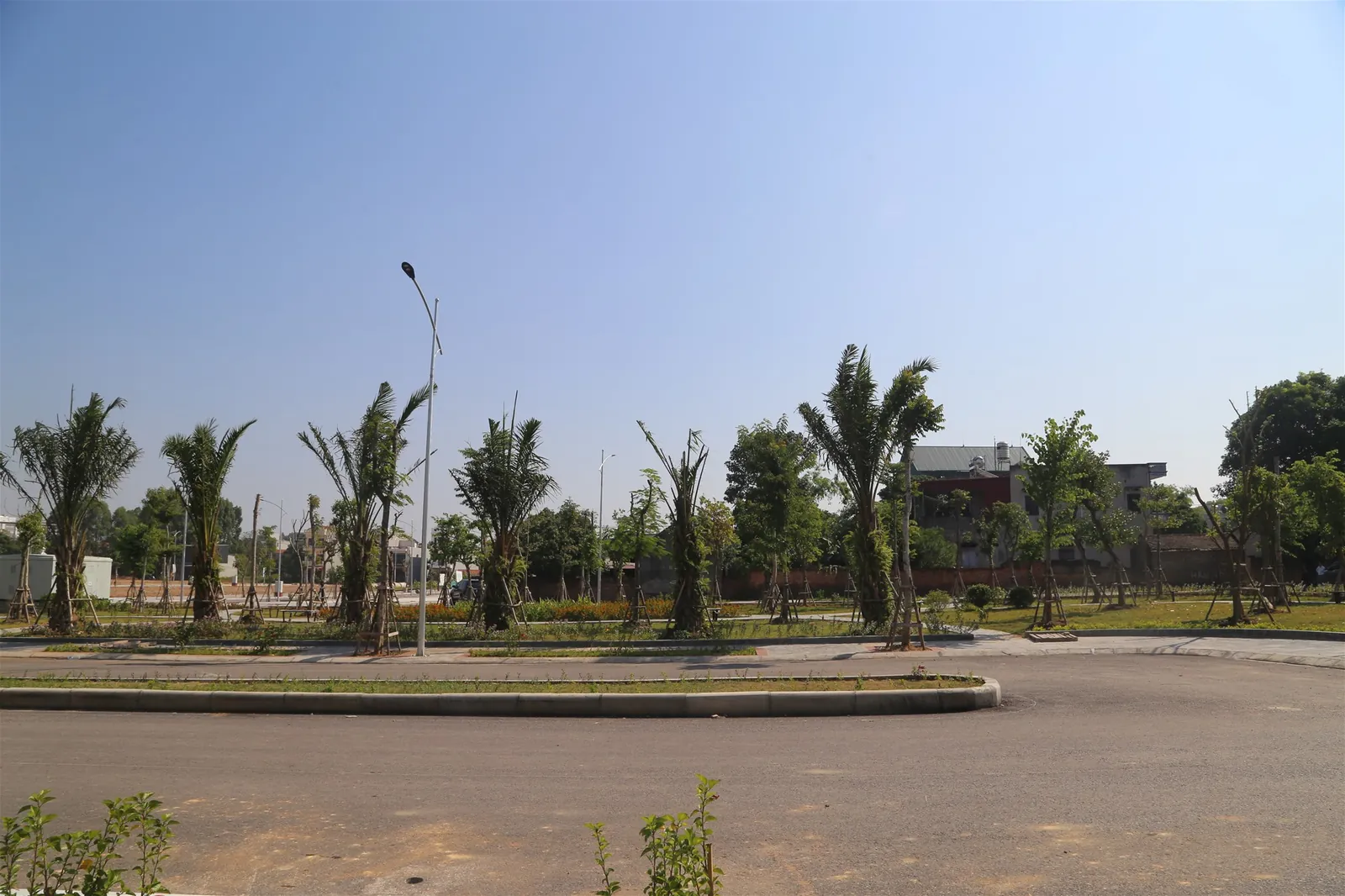

Dưới đây là một số hình ảnh cập nhật về dự án OM7 đến thời điểm này

Ngày 3/10/2022: "SẢN PHẨM ĐẦU TAY" TẠI BẮC GIANG ĐƯỢC CẤP GIẤY CHỨNG NHẬN QUYỀN SỬ DỤNG ĐẤT

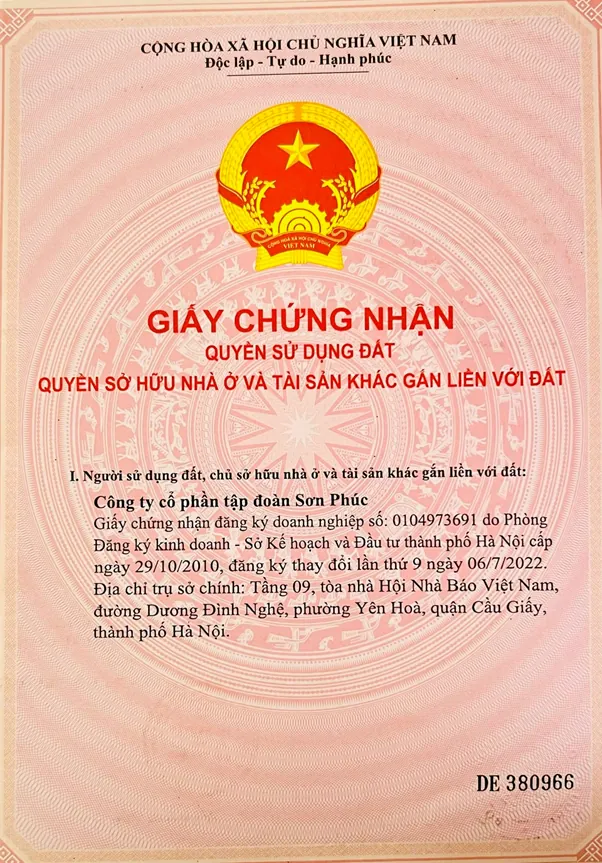

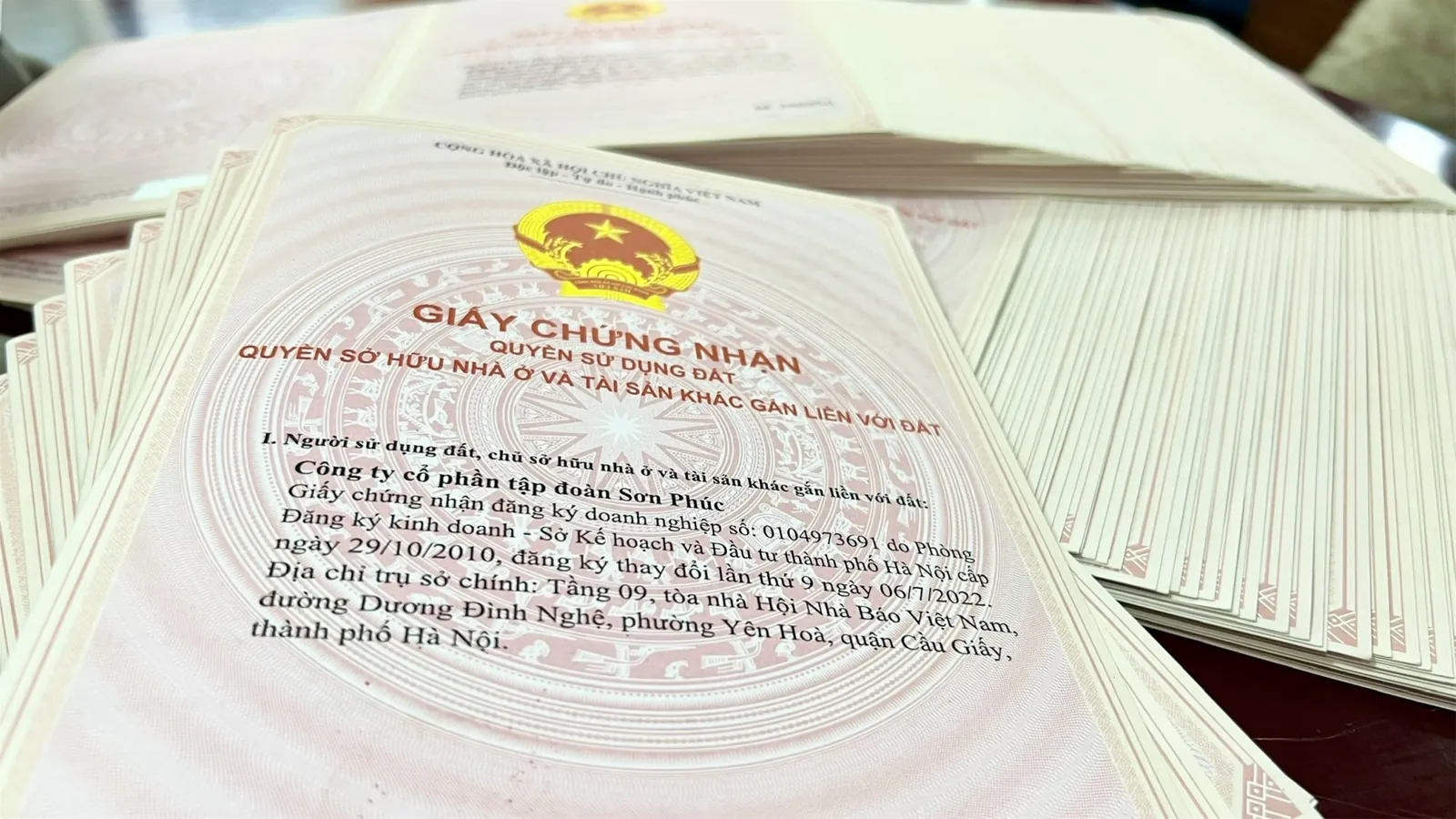

Đầu tháng 10/2022, sản phẩm bất động sản đầu tay của Tập đoàn Sơn Phúc tại thị trường Bắc Giang đã được cấp Giấy chứng nhận quyền sử dụng đất là dự án Khu đô thị mới OM7 thị trấn Cao Thượng, huyện Tân Yên.

Dự án Khu đô thị mới OM7 thị trấn Cao Thượng, huyện Tân Yên, tỉnh Bắc Giang có vị trí kết nối rất thuận lợi tới các khu trung tâm, các công trình dịch vụ tiện ích xã hội của thị trấn Cao Thượng; đồng thời được thiết kế quy hoạch đồng bộ để trở thành một khu đô thị có nhiều tiện ích đi kèm như khu công viên cây xanh, khu thể dục thể thao, nhà văn hóa, trường tiểu học, bãi đỗ xe…

Được triển khai từ đầu năm 2021, bất chấp những khó khăn do đại dịch Covid mang lại, dự án Khu đô thị mới OM7 vẫn đảm bảo tiến độ đặt ra. Sau quá trình thi công hạ tầng dự án, hoàn thành nghĩa vụ nộp thuế sử dụng đất với nhà nước, dự án đã được cấp Giấy chứng nhận quyền sử dụng đất đợt 1 để chuẩn bị chuyển nhượng quyền sử dụng đất cho những quý khách hàng đầu tiên. Đây là cơ sở pháp lý quan trọng nhất khẳng định tính minh bạch trong chủ trương đầu tư – xây dựng bất động sản của Tập đoàn.

Từ nay đến hết năm 2022, dự án sẽ đẩy nhanh công tác bàn giao các công trình hạ tầng kỹ thuật, hạ tầng xã hội cho nhà nước và triển khai công tác bán hàng khi đủ điều kiện, góp phần tạo dựng một khu đô thị mới hiện đại, đồng bộ, đáp ứng nhu cầu sinh sống, vui chơi của dân cư./.

Ngày 29/8/2022

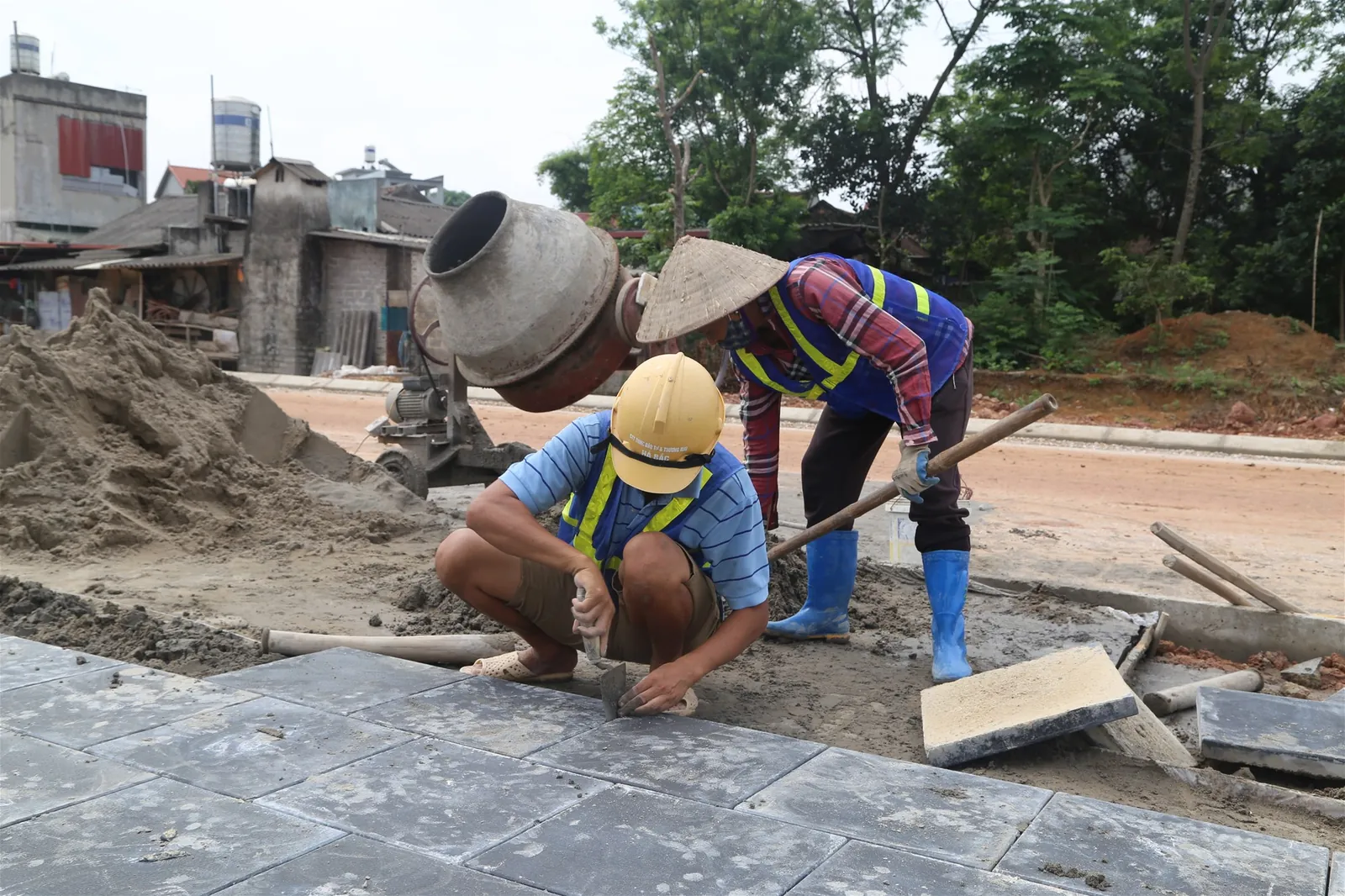

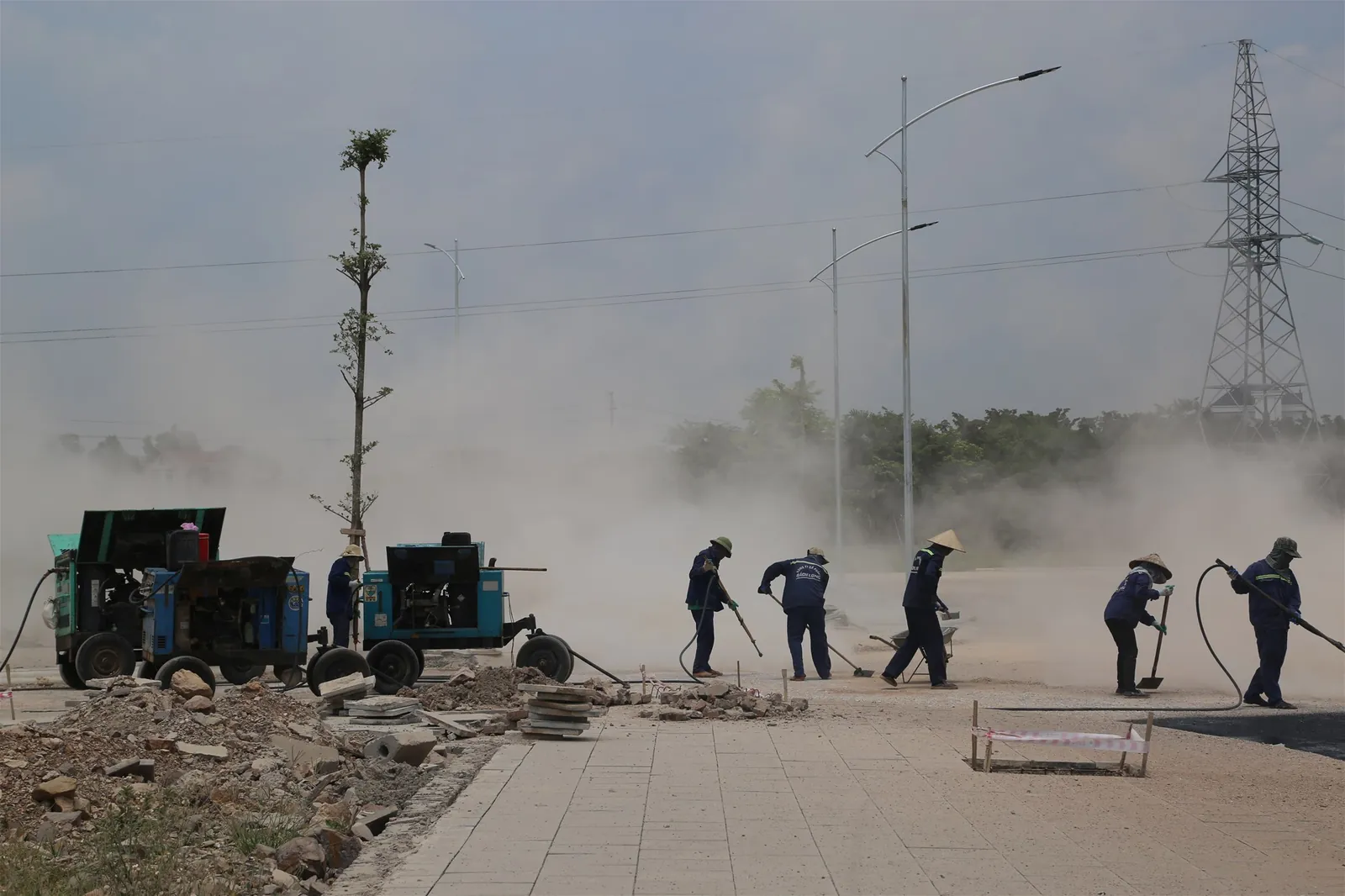

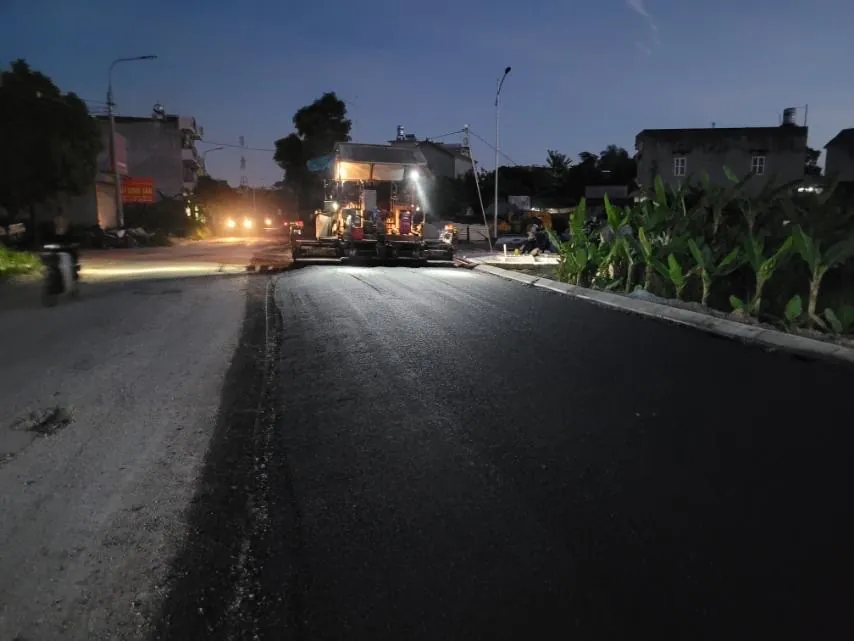

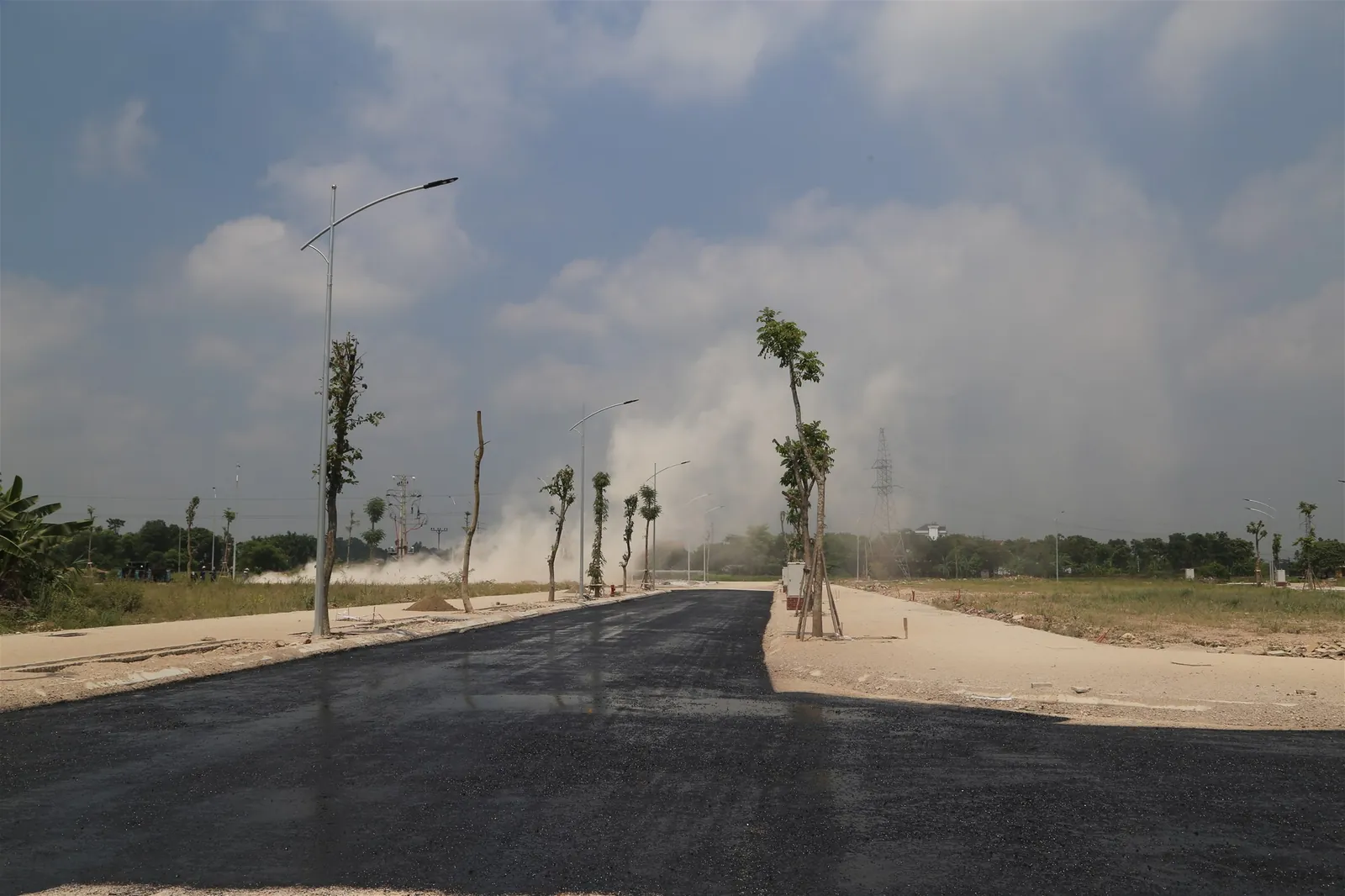

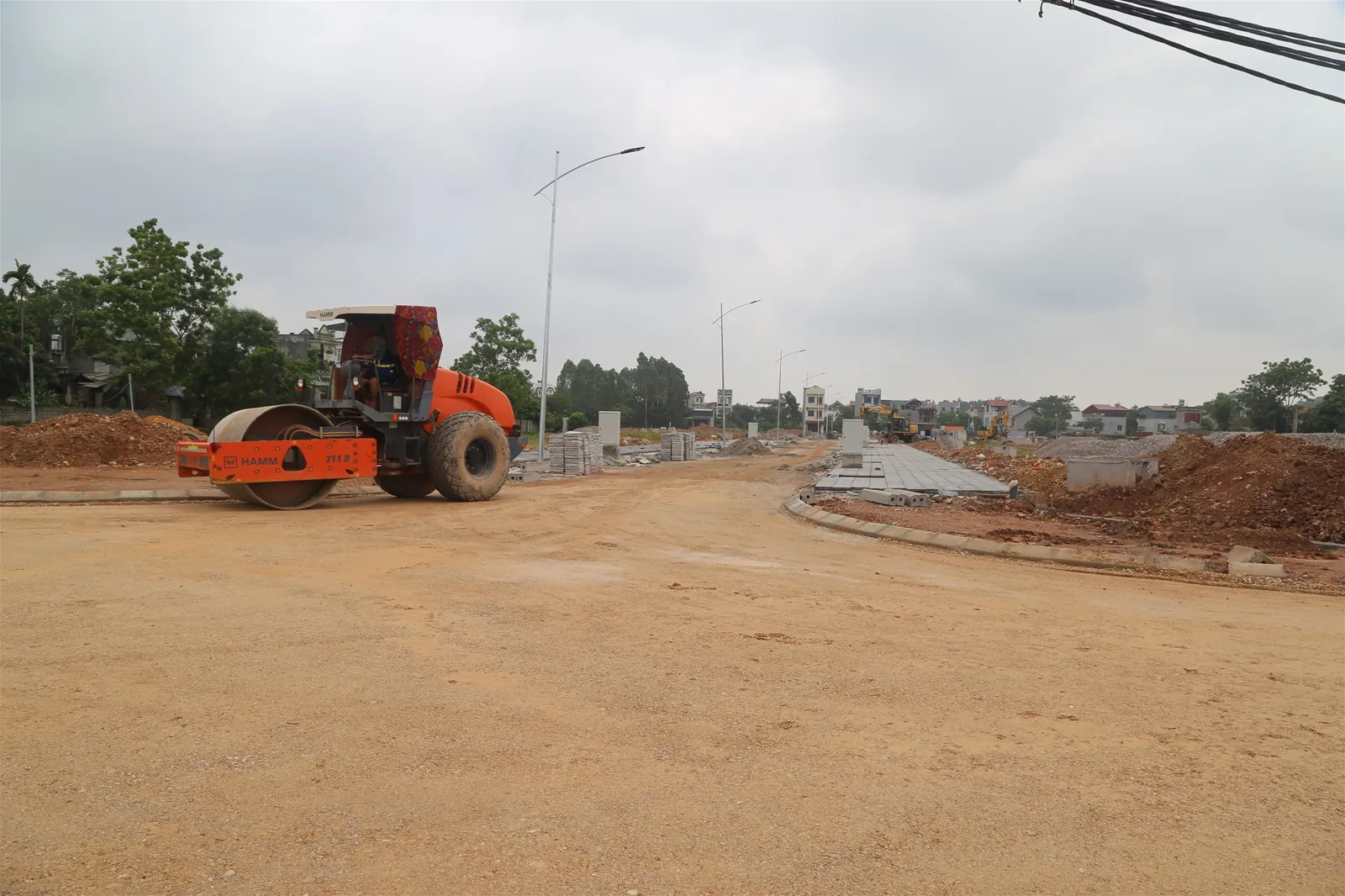

Ghi nhận tại ngày cuối cùng thực hiện thảm bê tông nhựa tại dự án OM7, không khí làm việc vô cùng khẩn trương, tấp nập. Toàn đội thi công quyết tâm đẩy nhanh tiến độ, bất kể ngày đêm để những cung đường sau cùng trong dự án được trải thảm bê tông nhựa. Cây xanh cũng đang được phủ kín khuôn viên, hứa hẹn khu đô thị sẽ là một điểm nhấn kiến trúc quy hoạch với cảnh quan xanh, sạch, hiện đại dành cho người dân thị trấn Cao Thượng, huyện Tân Yên, tỉnh Bắc Giang.

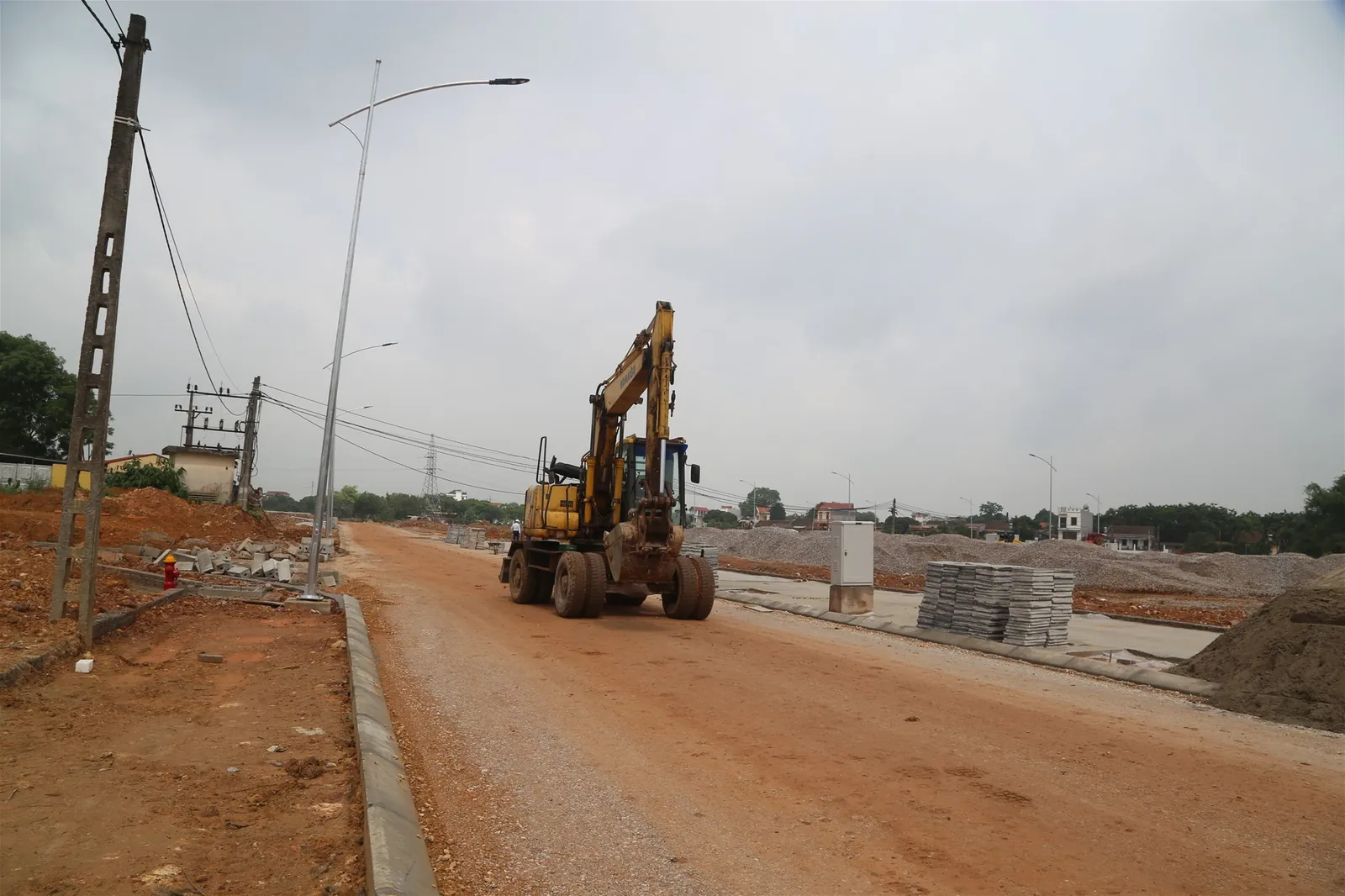

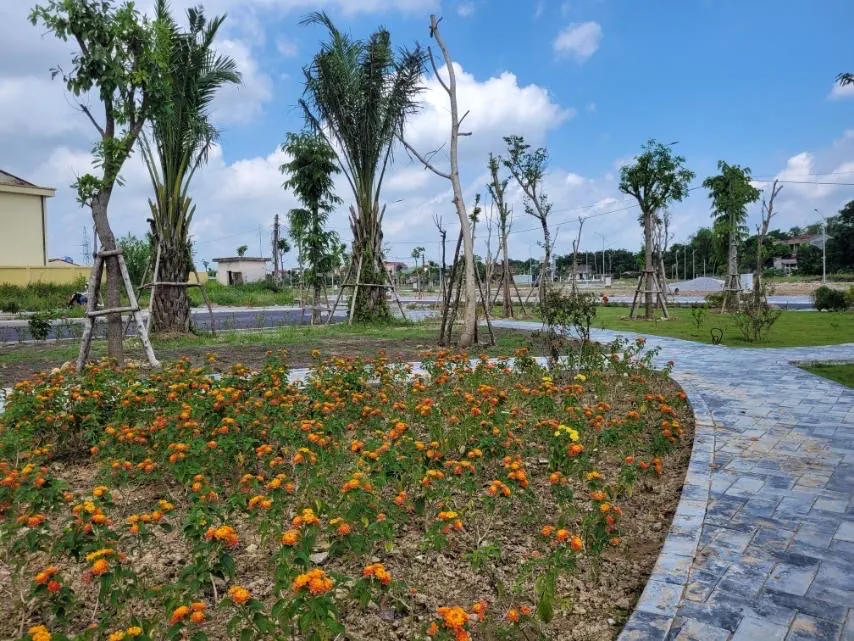

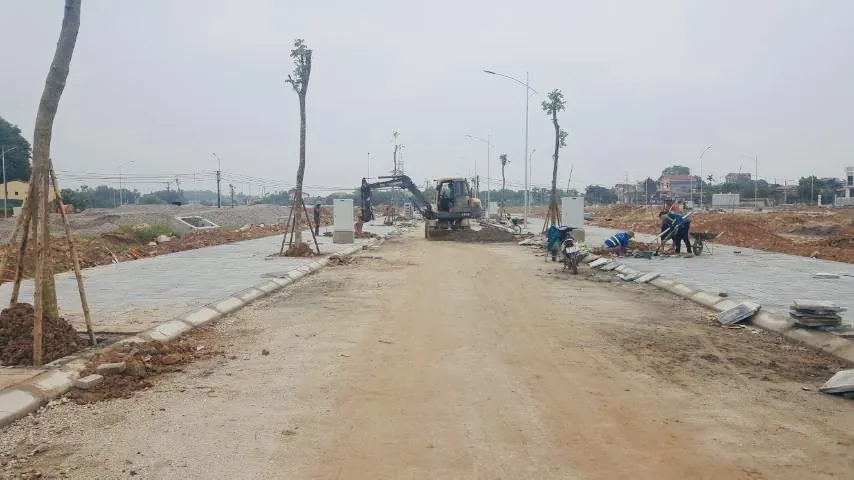

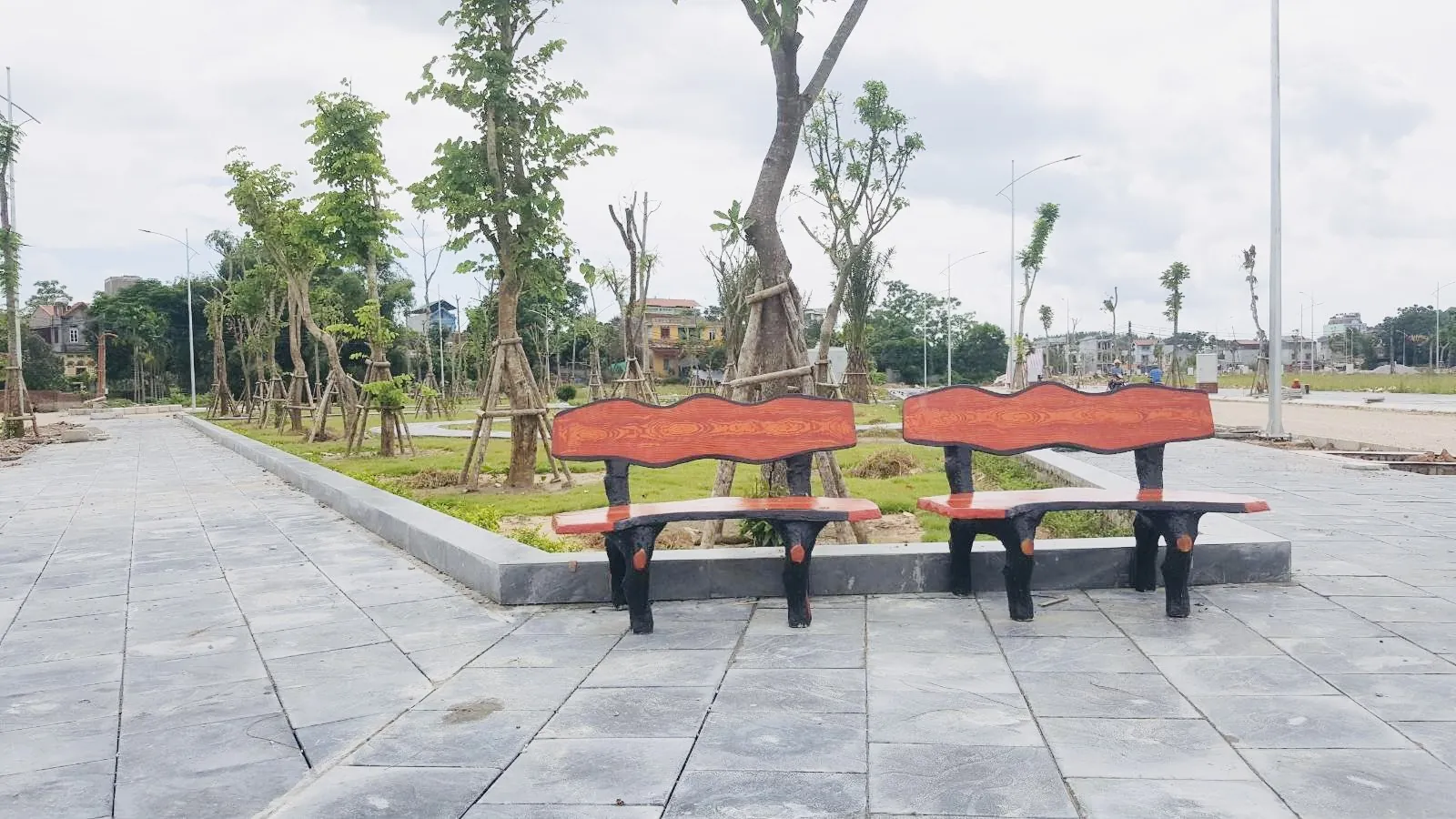

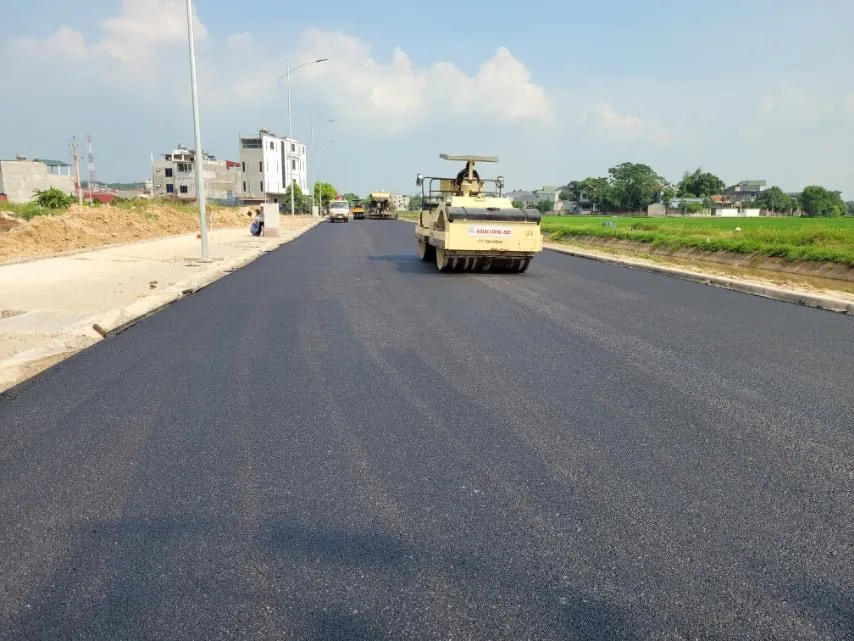

Dưới đây là những hình ảnh cập nhật về dự án OM7 trong ngày cuối cùng thi công thảm bê tông nhựa:

Ngày 9/8/2022

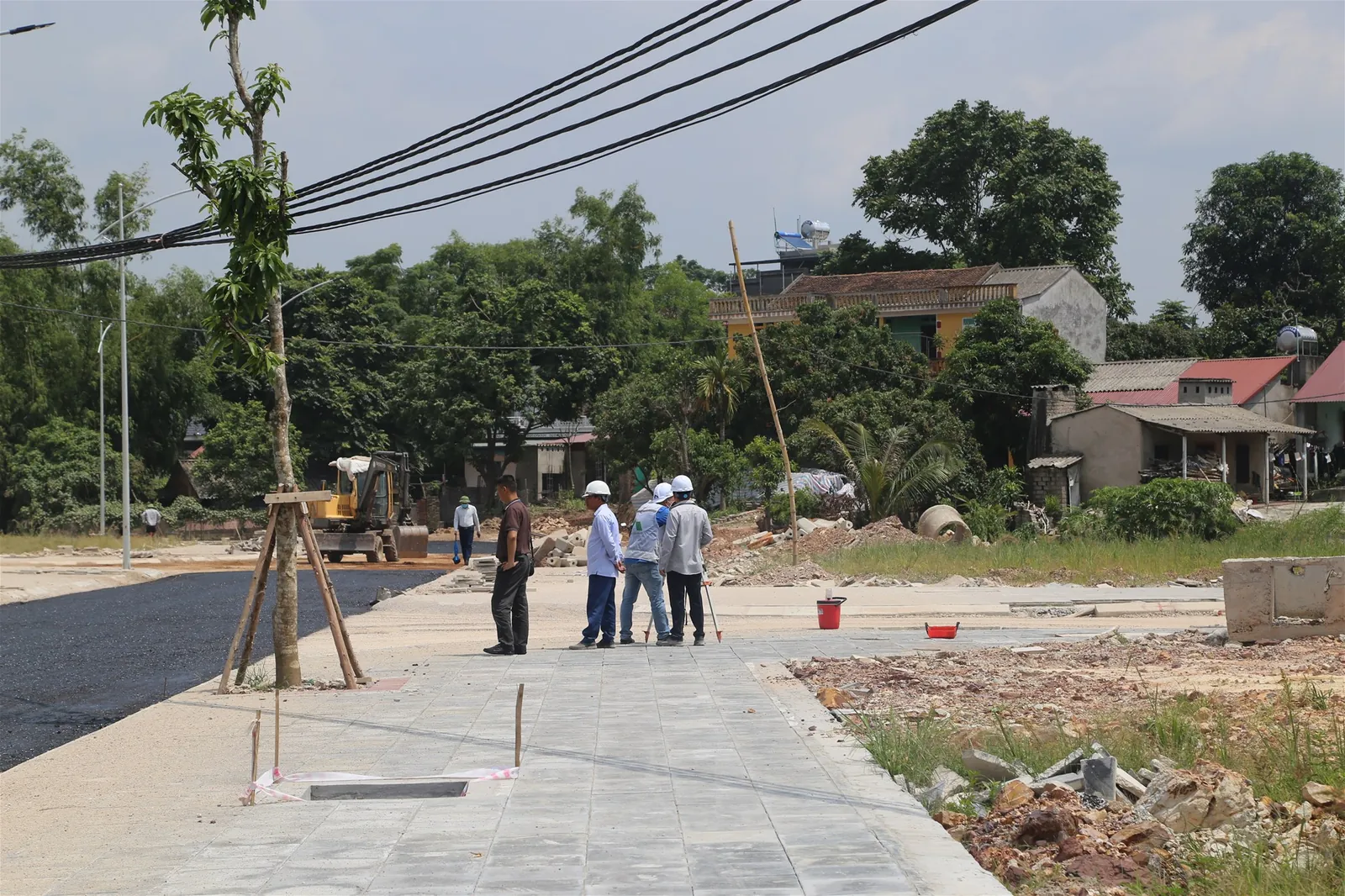

Sở Xây dựng tỉnh Bắc Giang vừa có buổi làm việc với Đại diện Tập đoàn Sơn Phúc, các nhà thầu và đối tác liên quan về công tác kiểm tra tại dự án OM7, huyện Tân Yên, tỉnh Bắc Giang. Sau khi tiến hành kiểm tra trực quan và lấy mẫu tại hiện trường để kiểm định chất lượng, đoàn kiểm tra đánh giá dự án OM7 đảm bảo chất lượng theo thiết kế được thẩm duyệt. Bên cạnh đó, Sở Xây dựng tỉnh Bắc Giang cũng đánh giá năng lực của đơn vị khảo sát, lập dự án, thiết kế thẩm tra; năng lực của Ban quản lý dự án; năng lực của đơn vị tư vấn giám sát; năng lực của nhà thầu, của đơn vị thí nghiệm đều được đảm bảo trong quá trình thi công dự án. Đối với công tác kiểm tra an toàn lao động và vệ sinh môi trường, đoàn thanh tra yêu cầu các nhà thầu bổ sung thêm một số biển báo tại các hộ dân lân cận dự án.

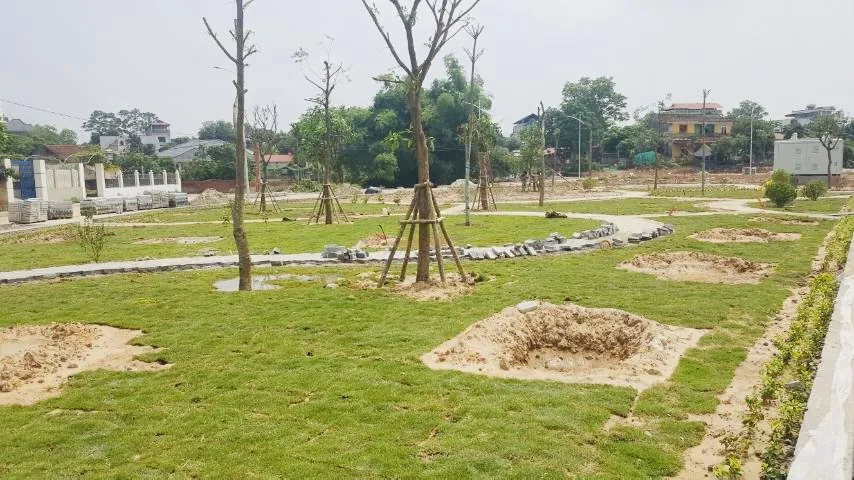

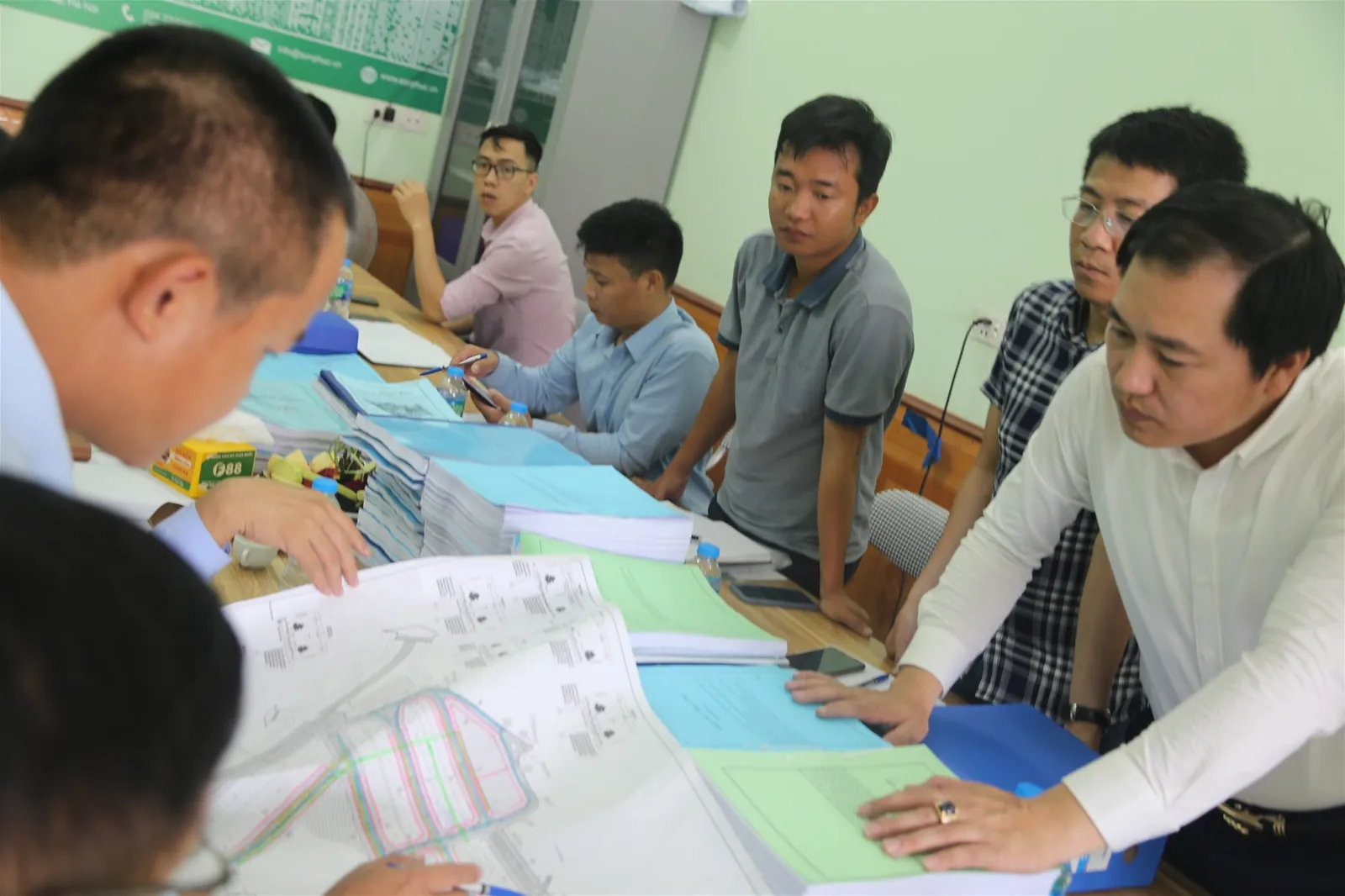

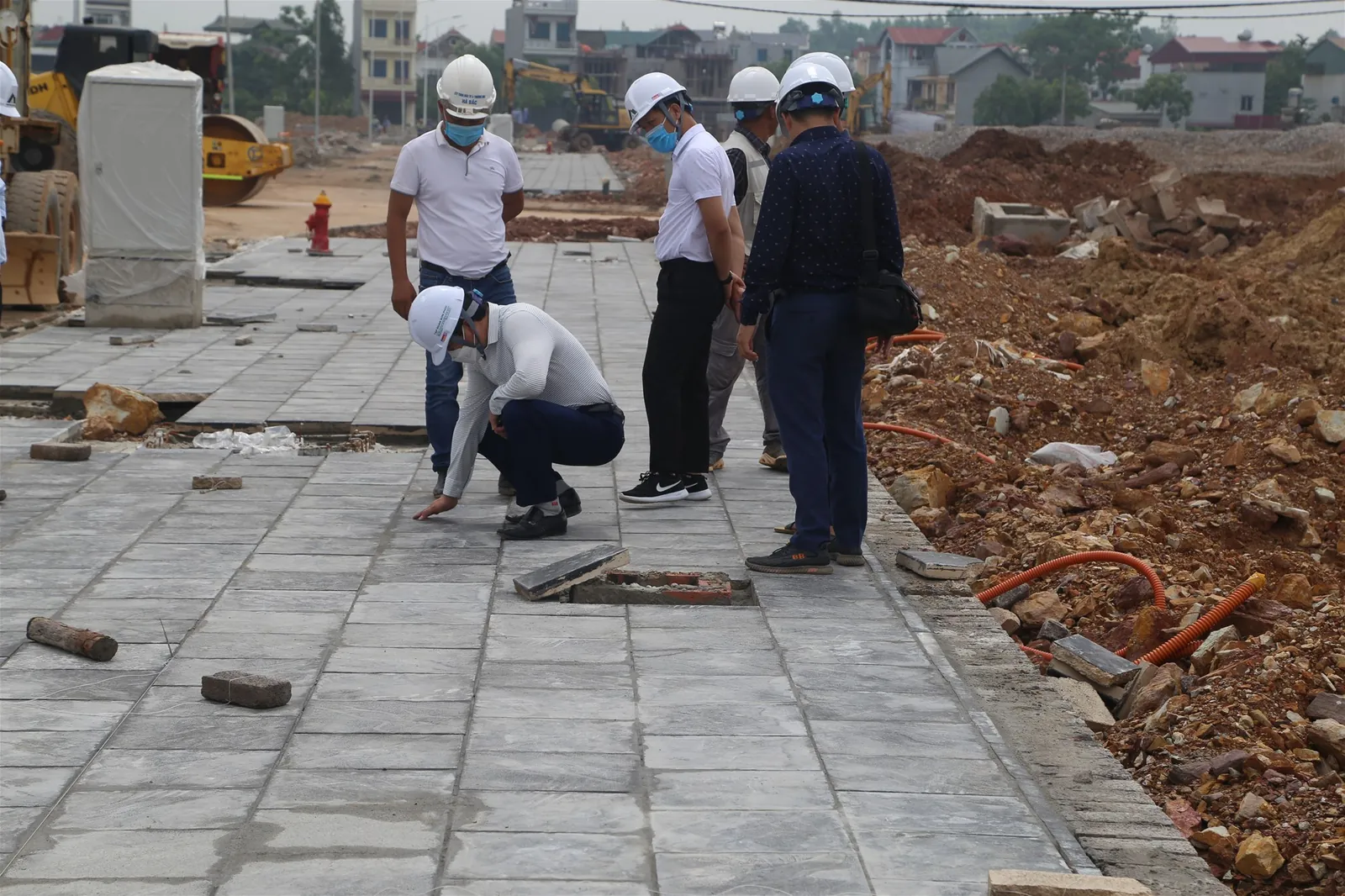

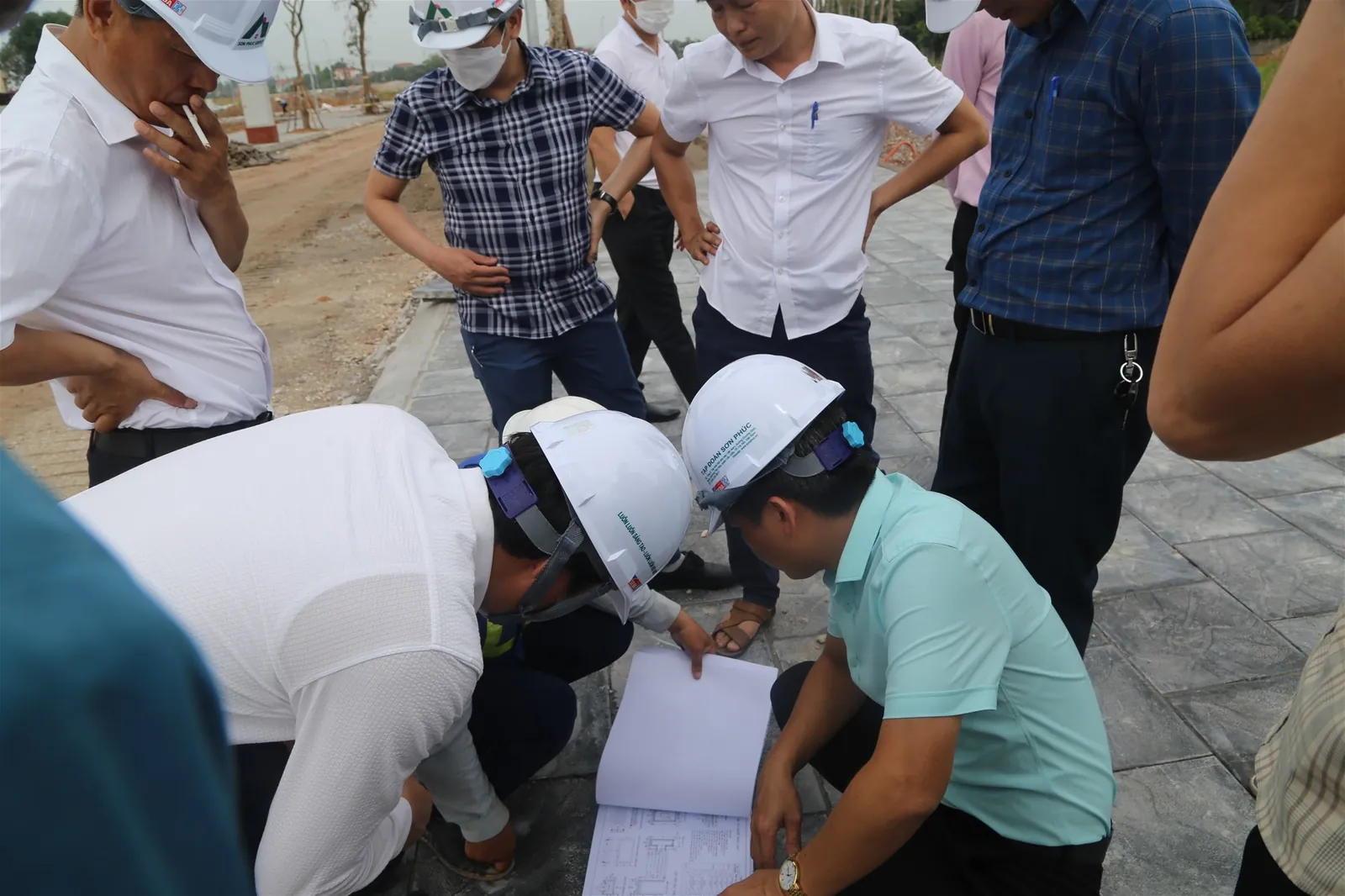

Dưới đây là một số hình ảnh tại buổi thông báo kết quả kiểm tra dự án OM7 của Sở Xây dựng tỉnh Bắc Giang:

Ngày 29/7/2022

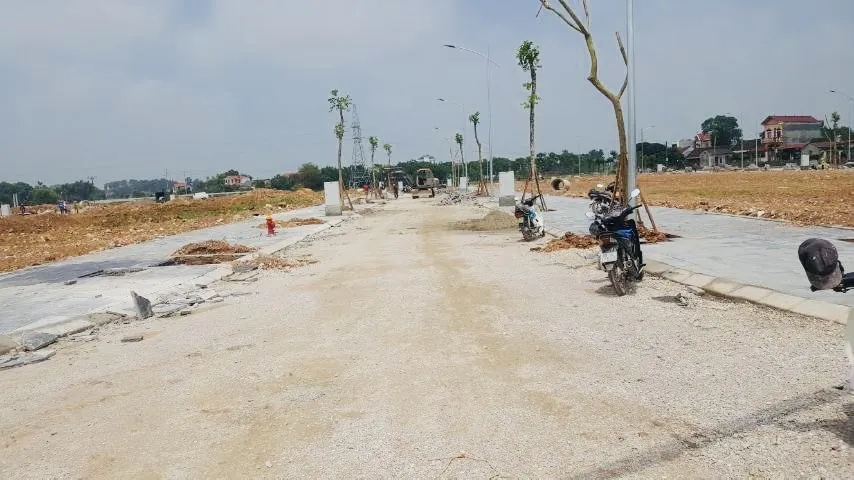

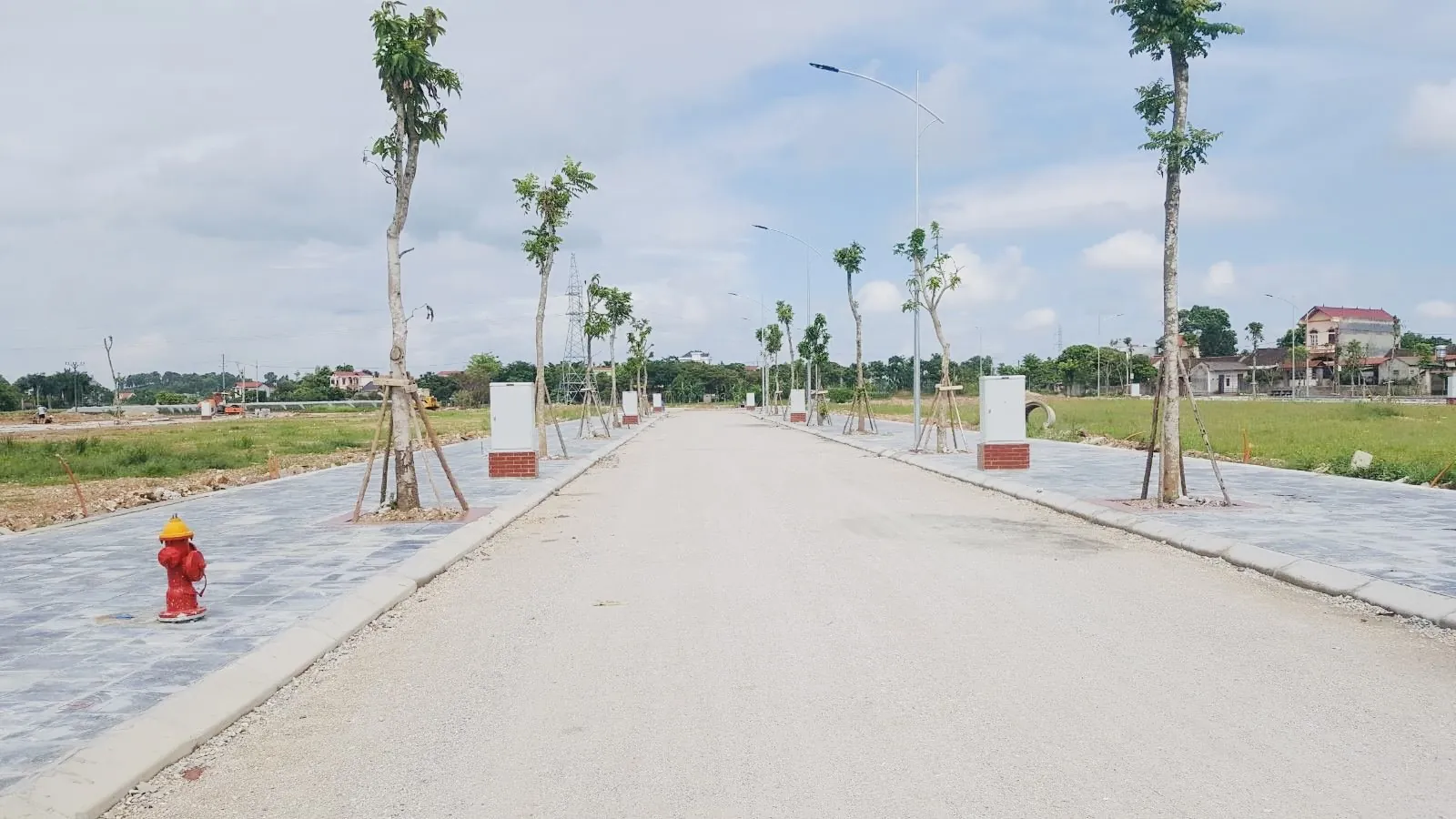

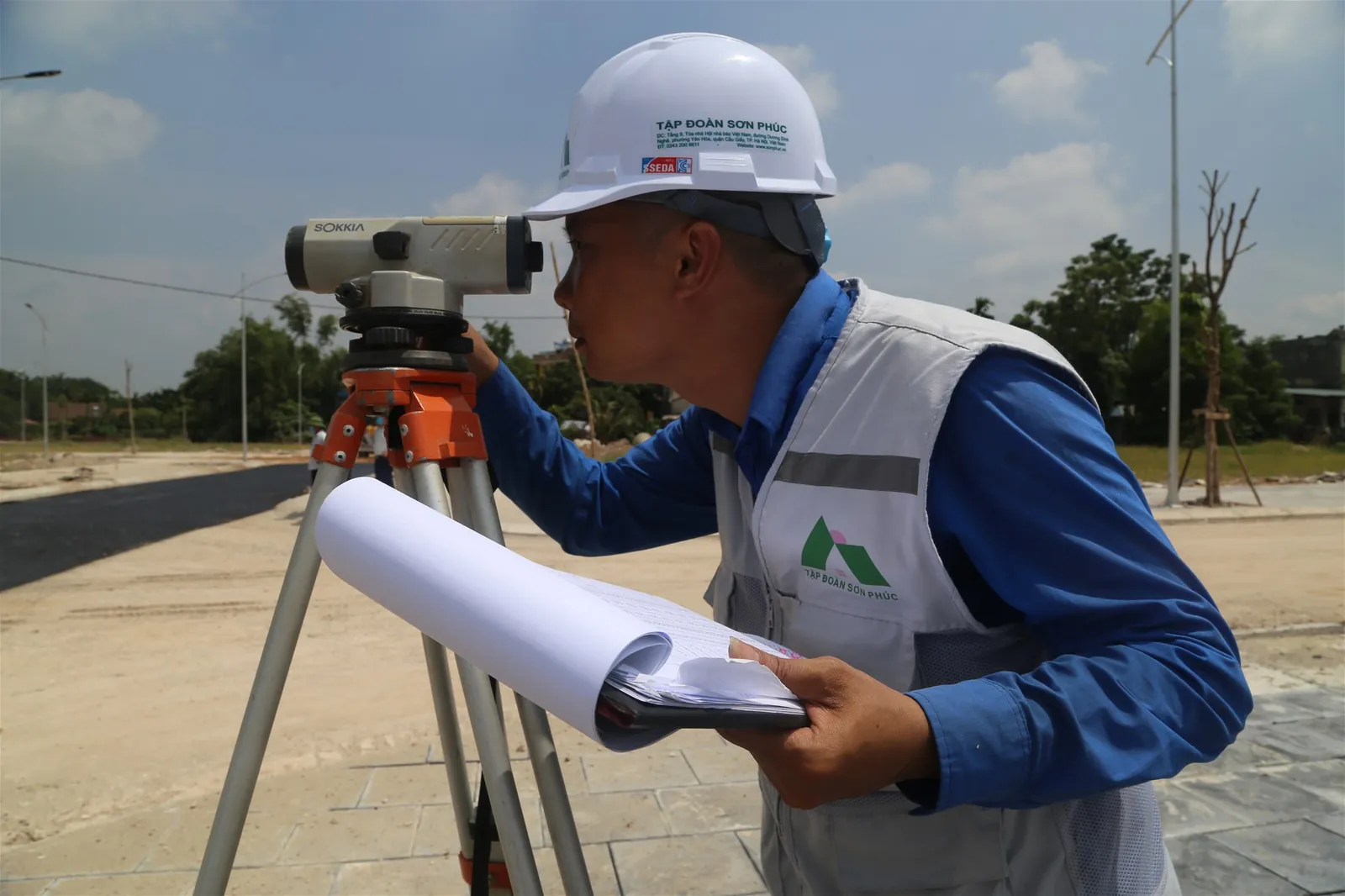

Dự án OM7 bước vào những công đoạn thi công những hạng mục cuối. Đến cuối tháng 7/2022, những thông số về khối lượng hoàn thành công việc đều là những tín hiệu vui: Thi công baze A đạt 100%; Thi công baze B đạt 100%; Thi công thảm bê tông nhựa các tuyến đường đạt 70% và dự kiến sẽ hoàn thành vào đầu tháng 8 nếu thời tiết thuận lợi; Thi công lát vỉa hè đạt 95%.

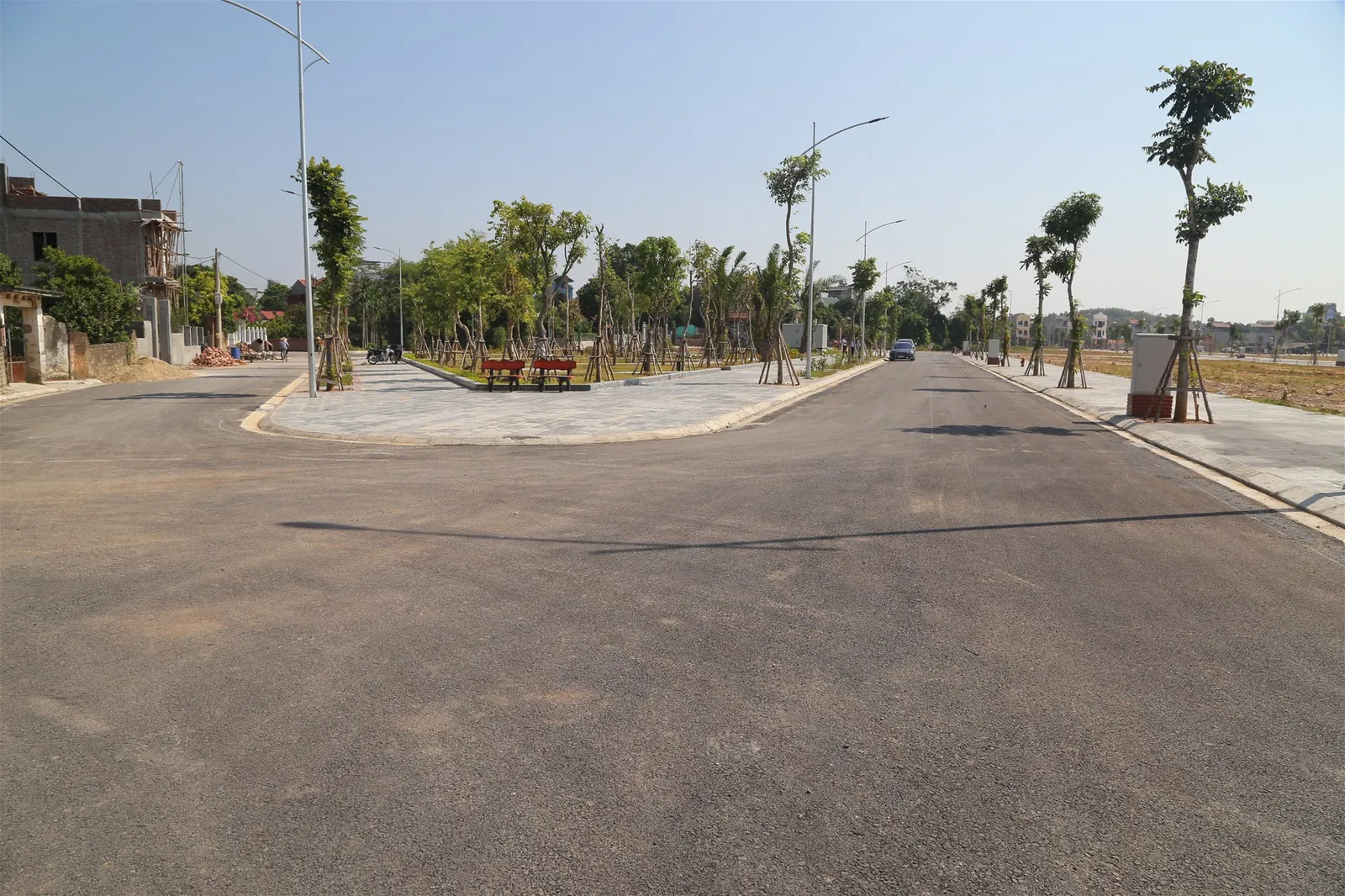

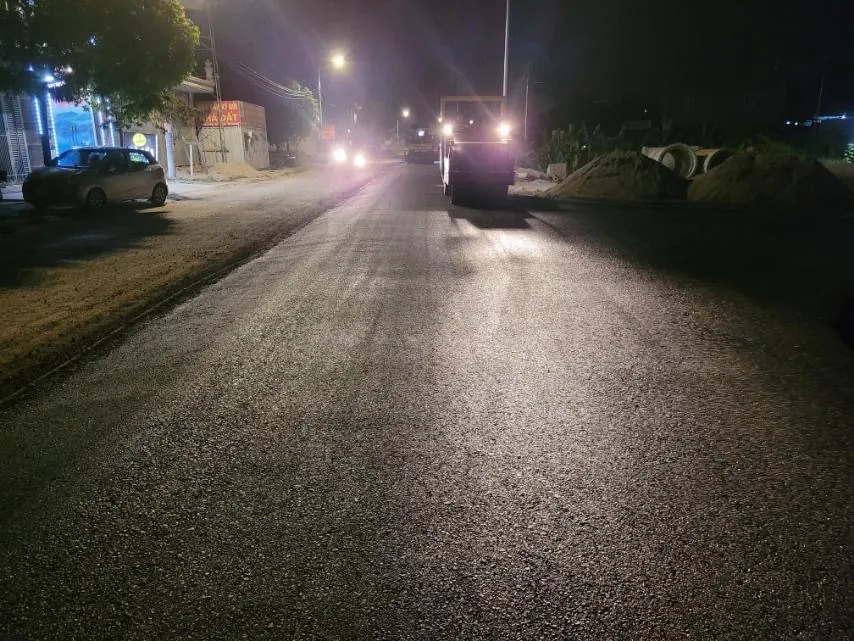

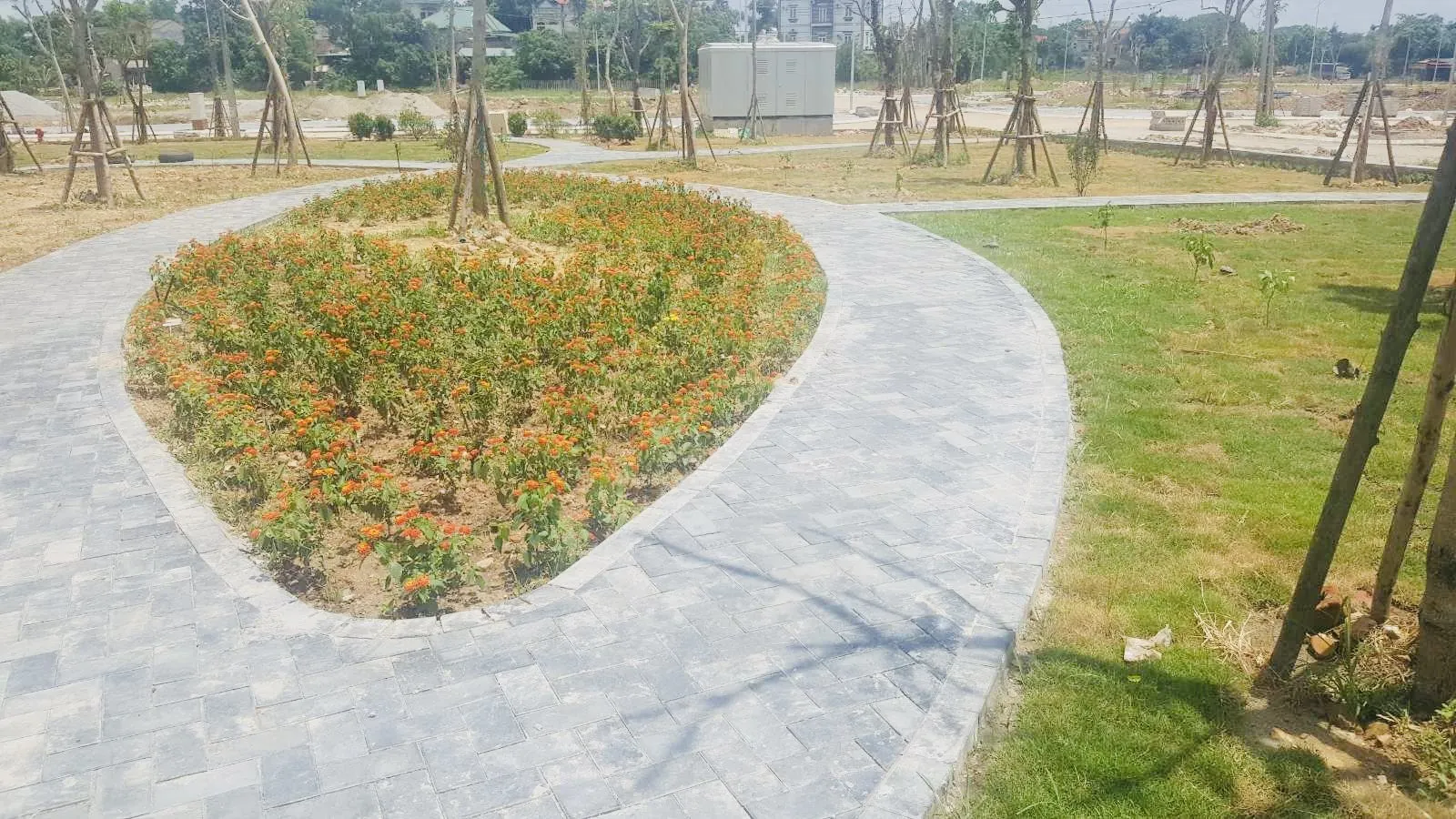

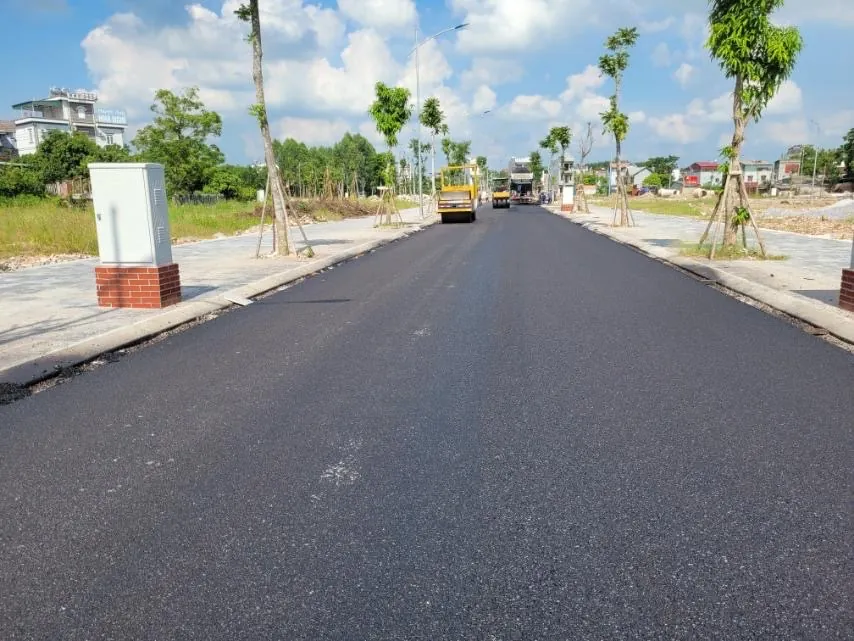

Dưới đây là những hình ảnh cập nhật trong ngày Dự án OM7 được thi công thảm bê tông nhựa cuối tháng 7:

Ngày 14/7/2022

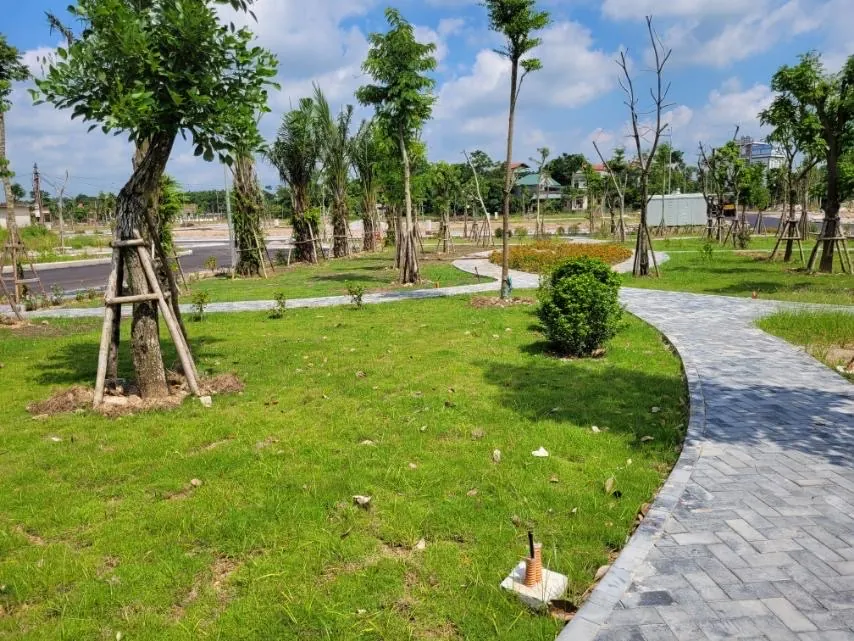

Dự án OM7 đã được phủ xanh, khoác một chiếc áo mới lung linh và sống động.

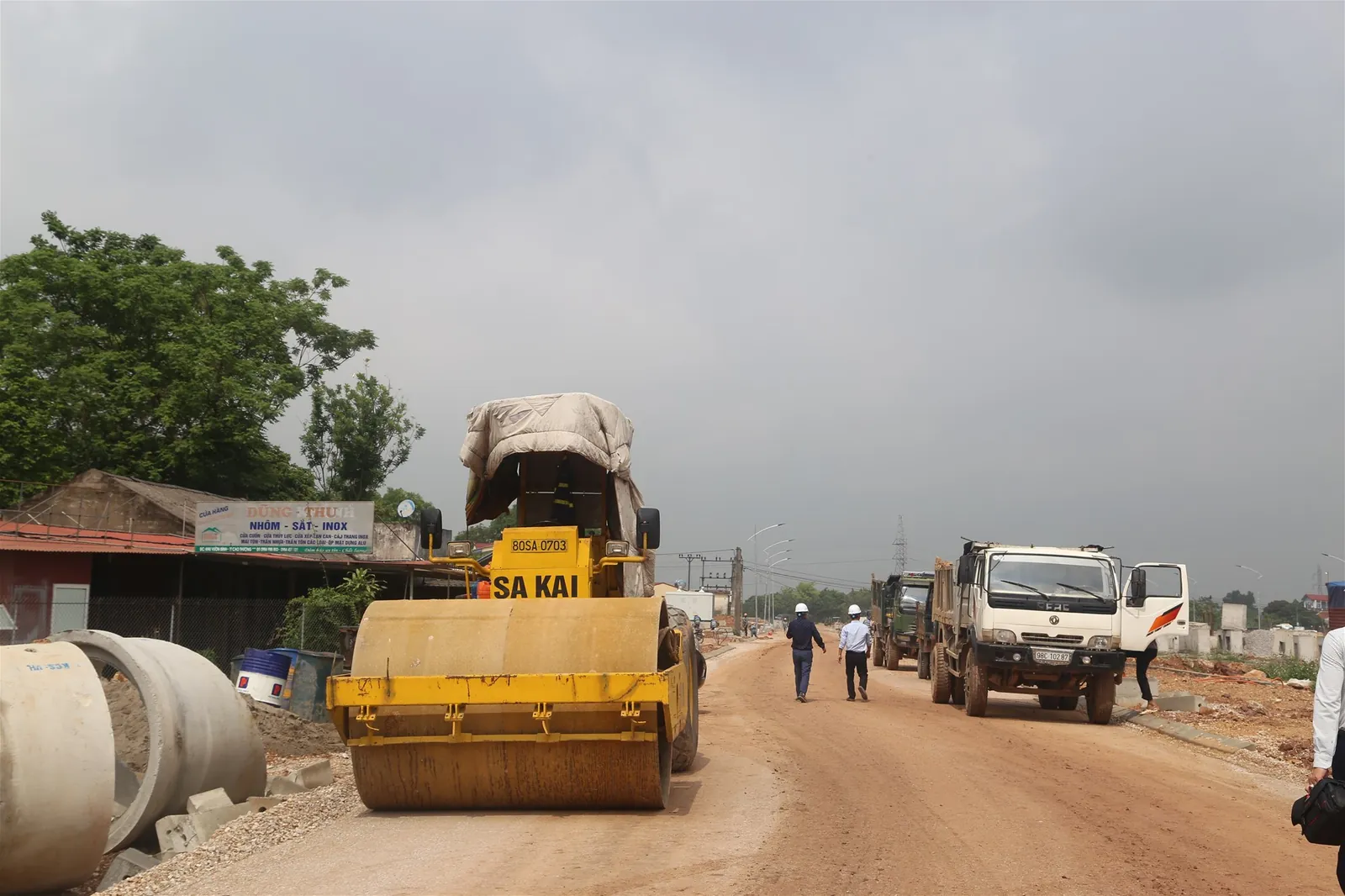

Theo báo cáo của các nhà thầu và Ban quản lý dự án, đến thời điểm này, OM7 đã thi công Baze B đạt 100%; thi công Baze A đạt 99%; thi công lát đá vỉa hè đạt 95%; thi công hạng mục điện đạt 99%; thi công công viên cây xanh đạt 90%; Dự án đang được vệ sinh tổng thể và hoàn thiện các công việc hậu cần, nhằm phục vụ cho kế hoạch thảm nhựa bắt đầu từ ngày 20.7.2022.

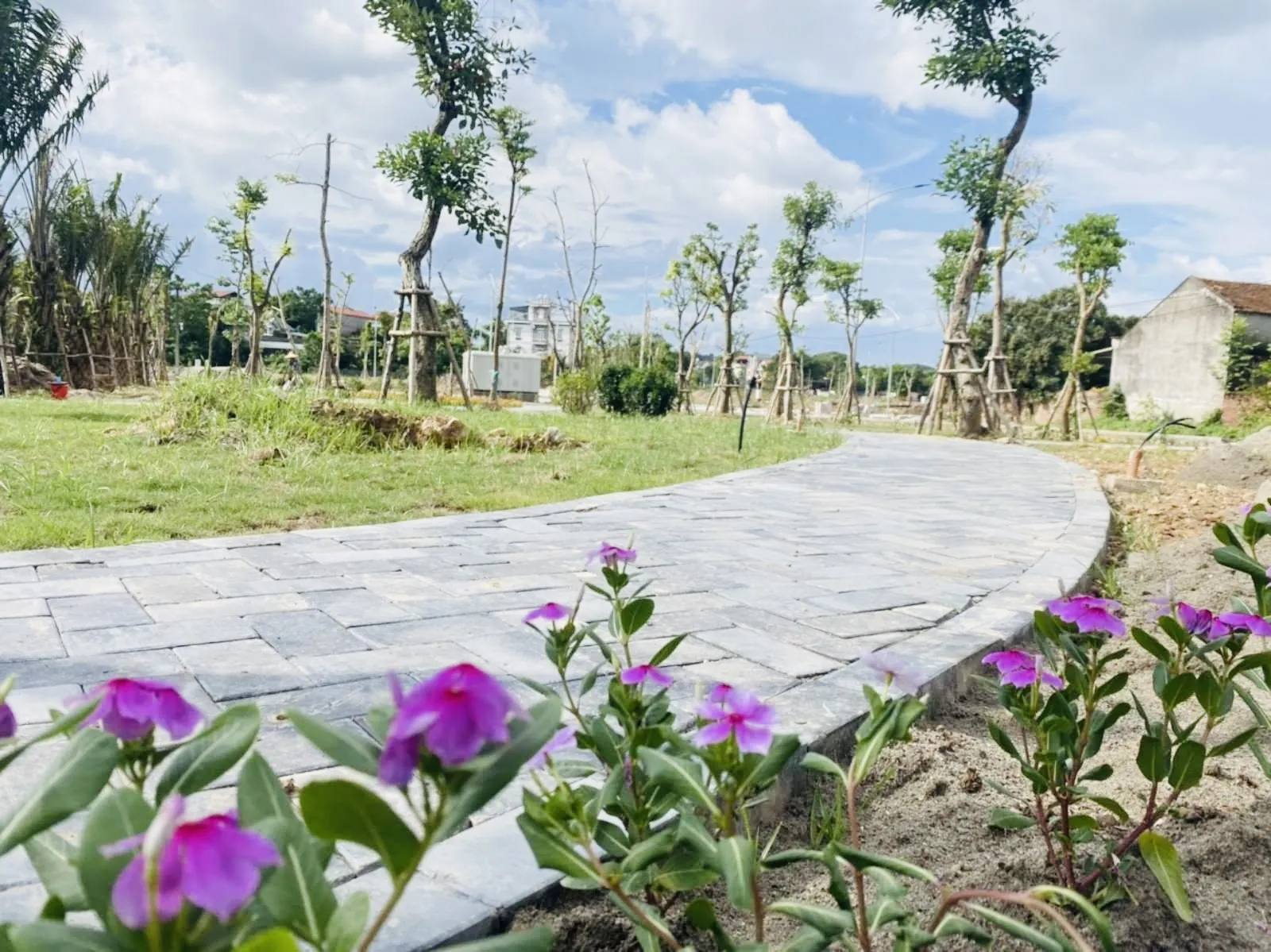

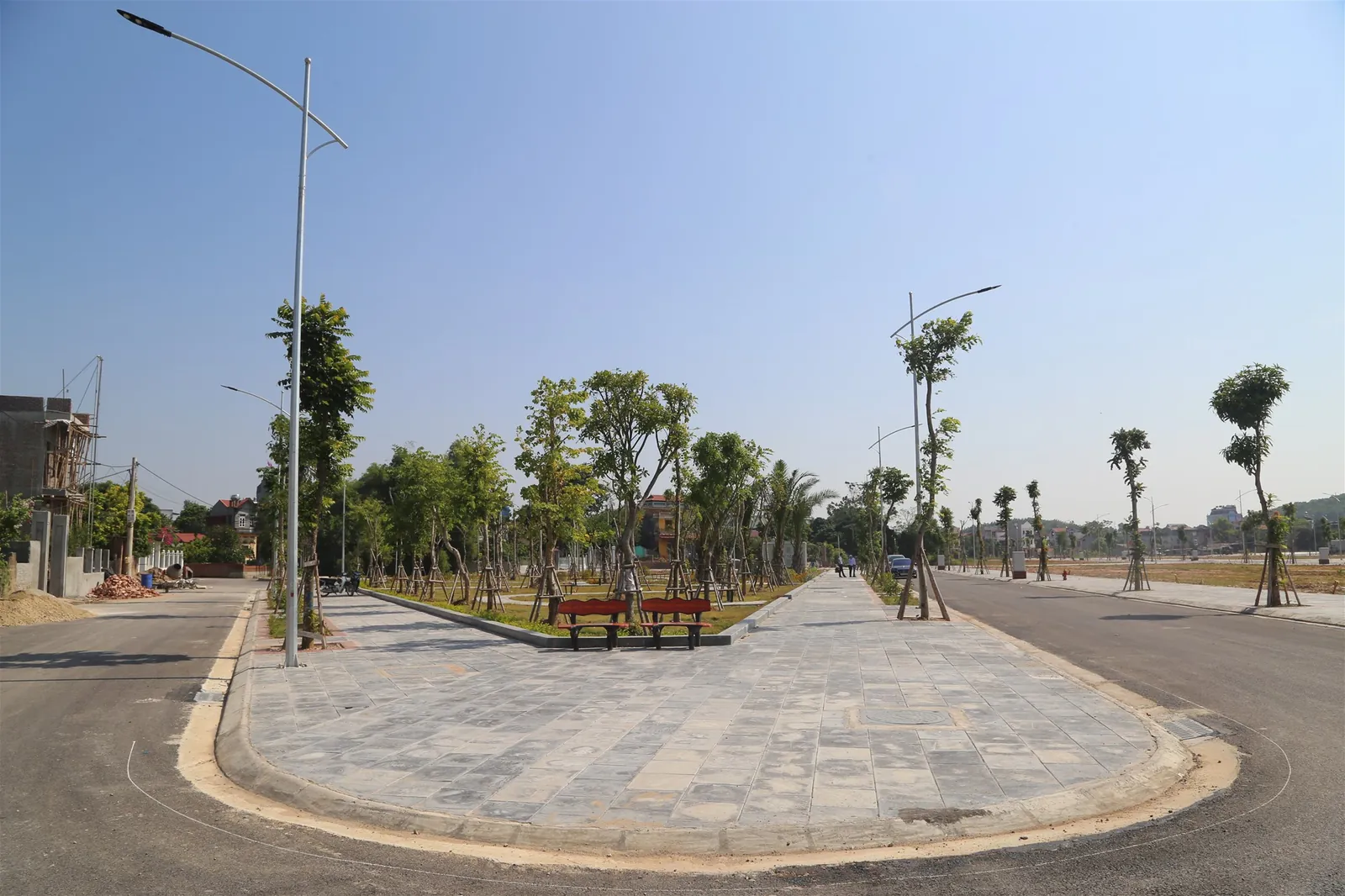

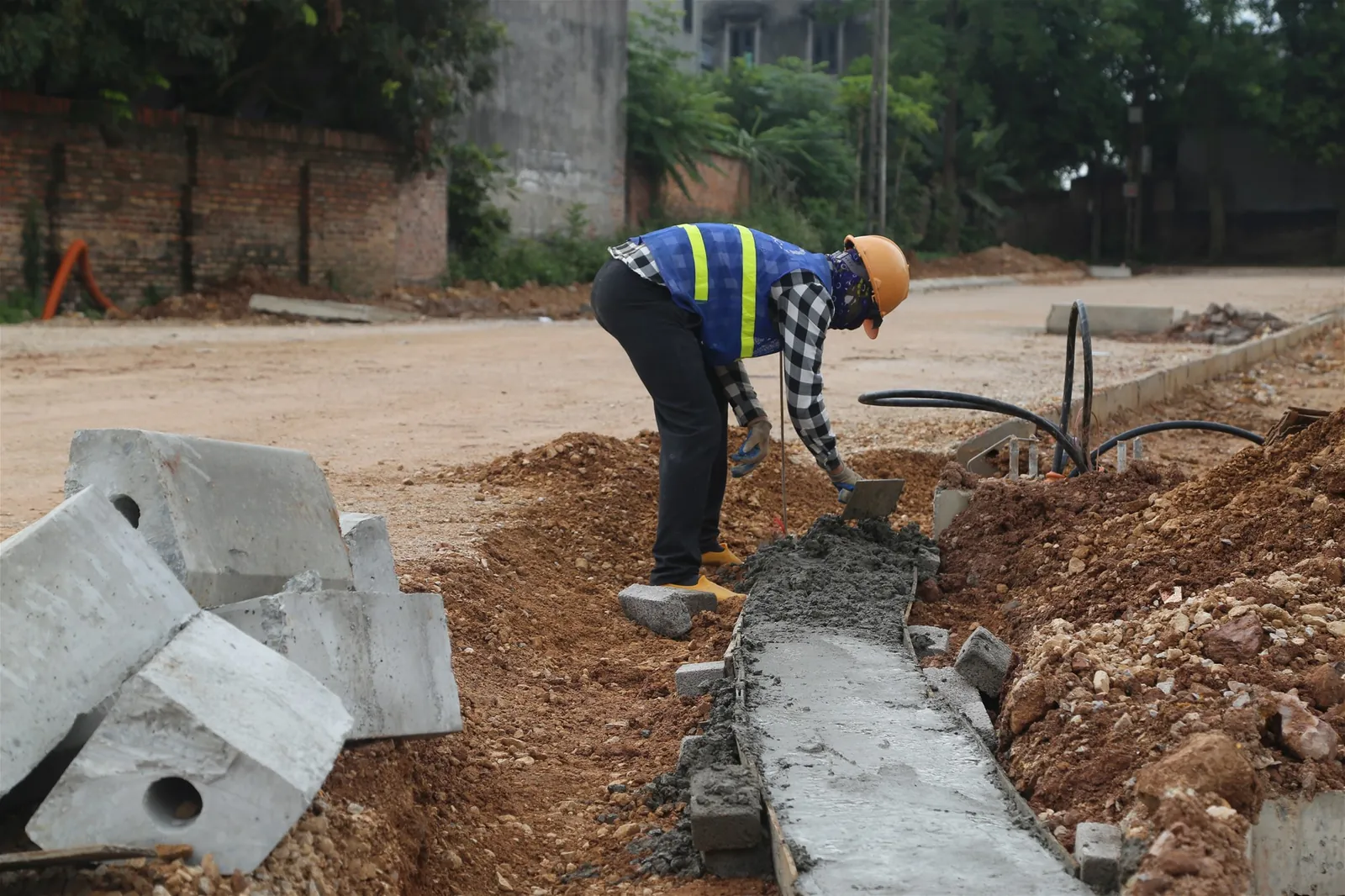

Dưới đây là một số hình ảnh cập nhật khi "OM7 khoác áo xanh":

Ngày 3/6/2022 và 7/6/2022

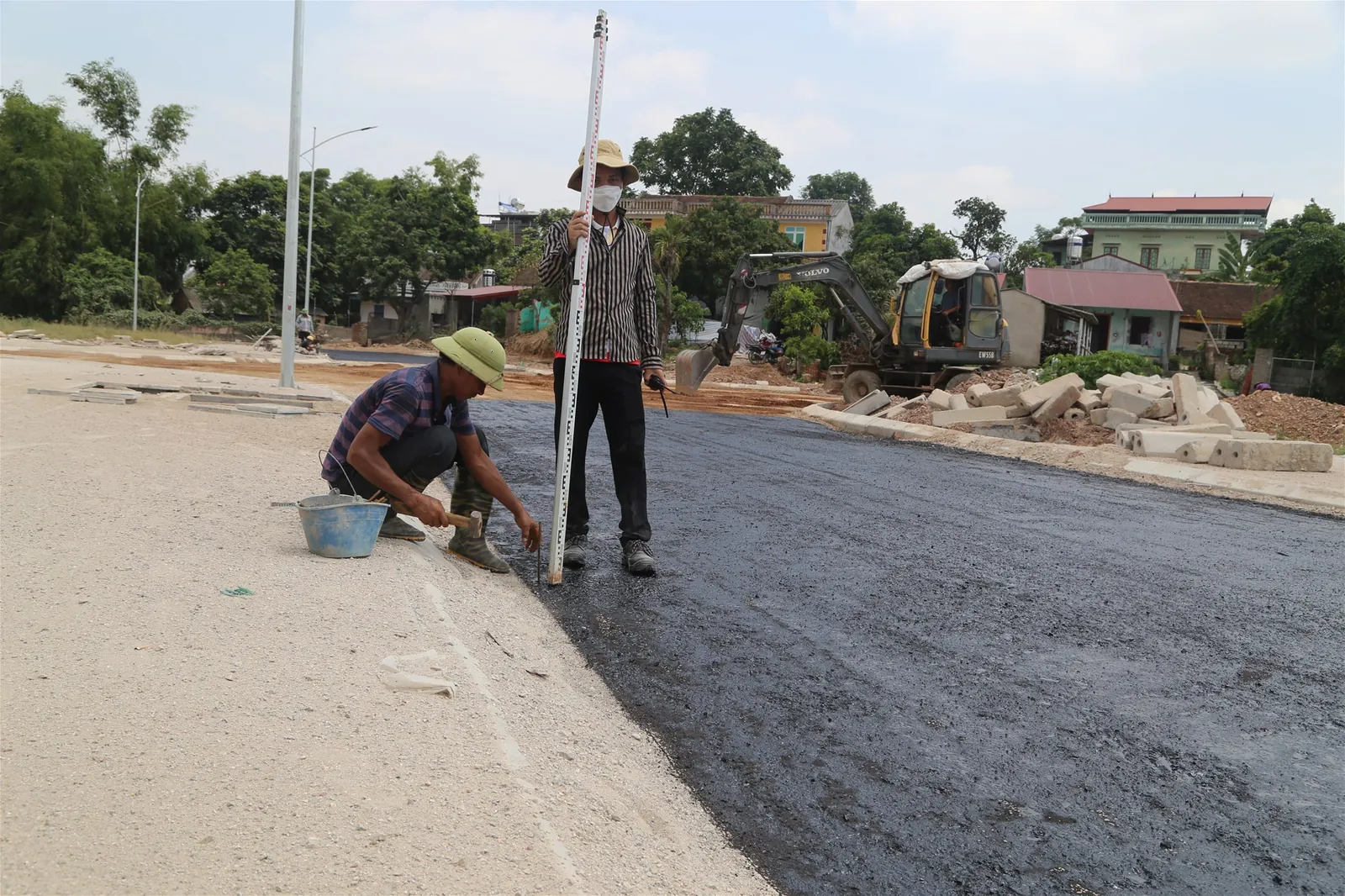

Sở Xây dựng tỉnh Bắc Giang vừa có buổi kiểm tra dự án OM7 tại văn phòng Ban quản lý dự án (huyện Tân Yên, tỉnh Bắc Giang) và thị sát công trình thực địa. Trước đó, UBND huyện Tân Yên cũng thành lập đoàn kiểm tra, thanh tra dự án. Kết quả, các cơ quan ban ngành chuyên môn của tỉnh Bắc Giang và huyện Tân Yên khẳng định, hồ sơ pháp lý và hồ sơ quản lý chất lượng của dự án OM7 đã cung cấp đầy đủ theo yêu cầu. Chất lượng dự án cơ bản đạt yêu cầu. Dự án đang được đảm bảo tiến độ theo đúng kế hoạch.

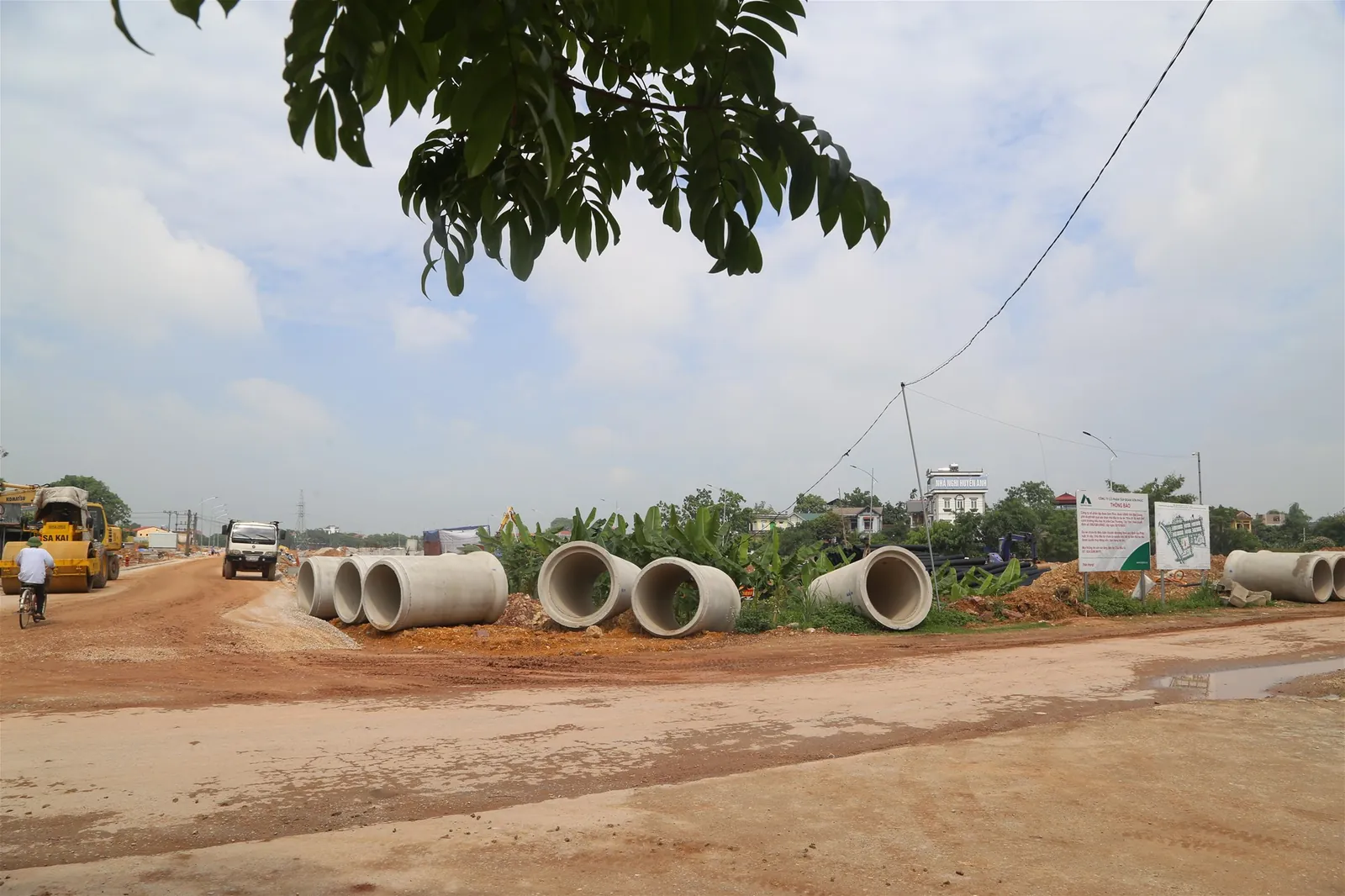

Một số hình ảnh tại các buổi kiểm tra, làm việc của UBND huyện Tân Yên và Sở Xây dựng tỉnh Bắc Giang với Tập đoàn Sơn Phúc tại dự án OM7:

Ngày 26/5/2022

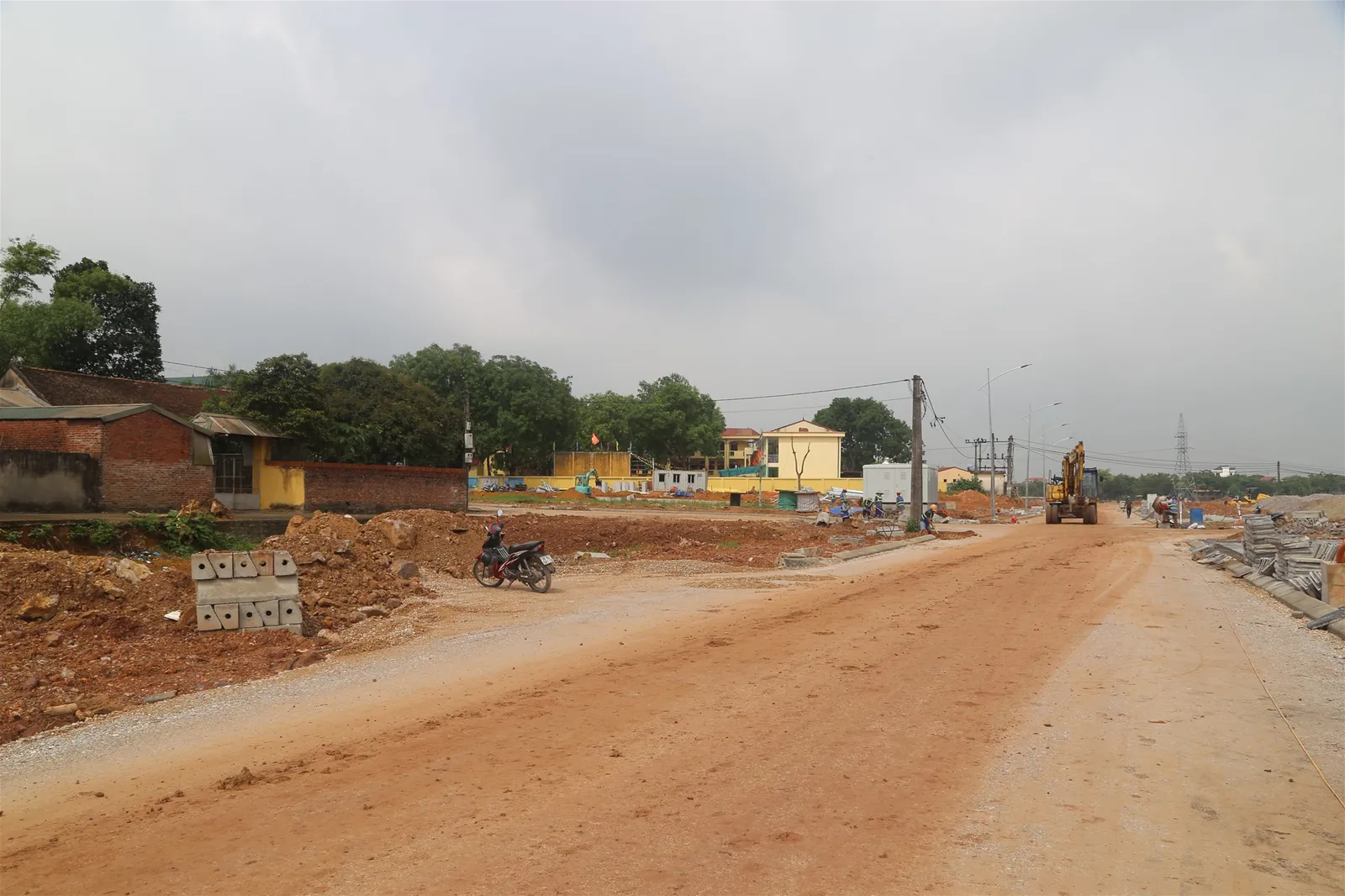

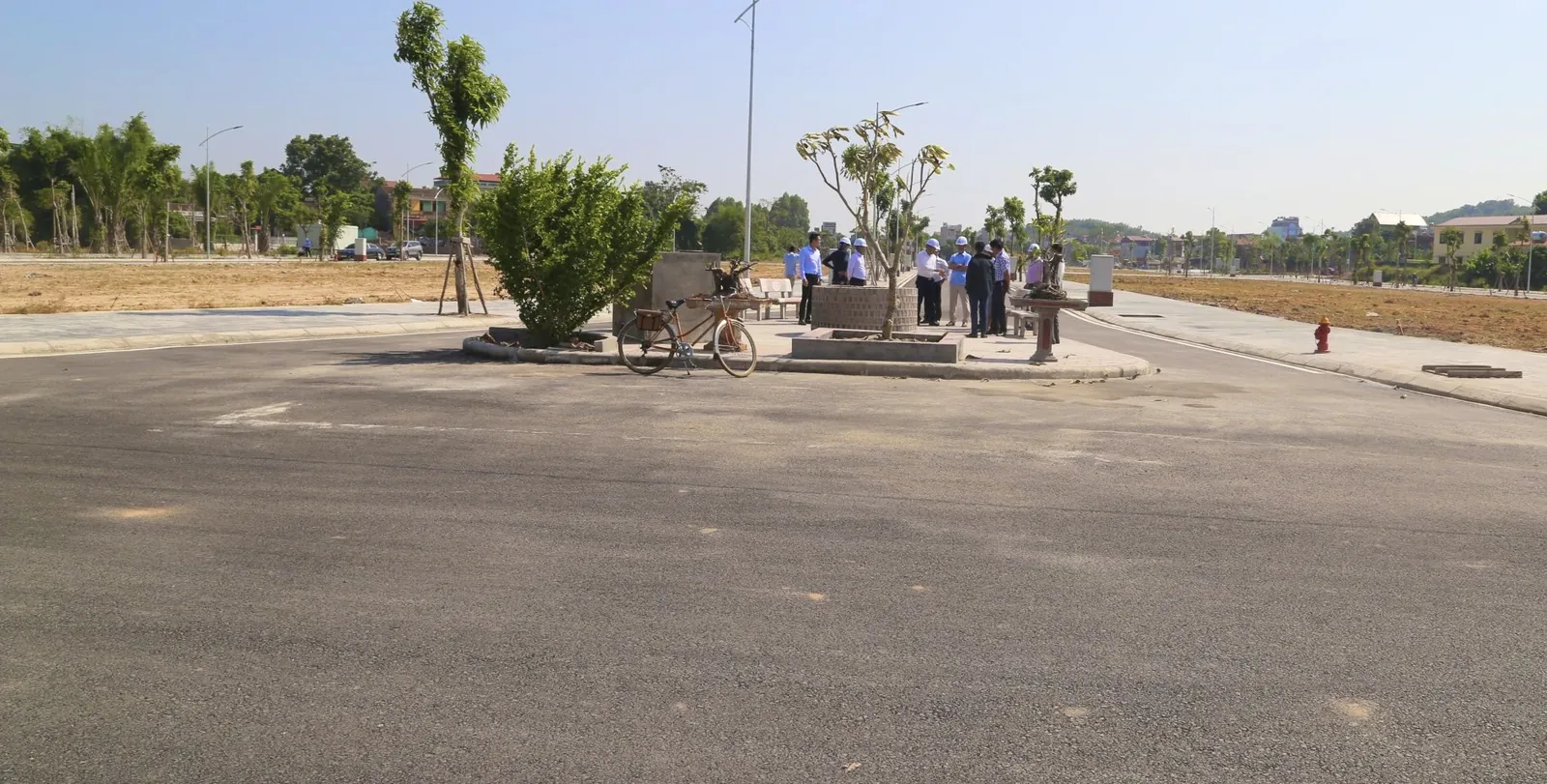

Tập đoàn và các nhà thầu đang đẩy nhanh tiến độ thi công dự án OM7. Công trường nhộn nhịp và sáng đèn tới tận khuya, thể hiện rõ quyết tâm của tập thể Cán bộ nhân viên Tập đoàn cùng các nhà thầu, công nhân để đưa dự án hoàn thành kế hoạch.

Tính đến thời điểm này, các gói thầu tại dự án OM7 đang được triển khai đồng bộ. Với gói thầu hạ tầng kĩ thuật, dự án đã được san lấp các lô nền đạt 99%; Đắp đất nền đường K90, K95, K98 đạt 98%; Thi công Baze B đạt 83%, Baze A đạt 77%; Thi công bó vỉa đạt 88%, lát đá vỉa hè đạt 40%; Thi công cống tròn thoát nước mưa đạt 98%;Thi công ống thoát nước thải đạt 96%;

Gói thầu thi công hệ thống điện cũng đã hoàn thành những tiêu chuẩn cơ bản: Thi công xong móng 2 trạm biến áp, LĐ xong máy BA đạt 100%; Lắp đặt cột đèn đạt 76%, lắp đặt tủ công tơ đạt 85%; Thi công đào rãnh và chôn ống HDPE: hạ thế đạt 98%, trung thế đạt 100%, chiếu sáng 93%, TT đạt 87%. Kéo cáp hạ thế 95%, chiếu sáng 88%. Với gói thầu xử lý nước thải và công viên, dự án OM7 hiện được đào móng và xây tường chắn, đổ tông đường dạo công viên CX1, CX2 đạt 100%, đang trồng cây xanh 2 công viên đạt 45%; Lắp đặt cấp nước và thoát nước công viên CX1, CX2 100% và đang lát đá đường dạo CX1.

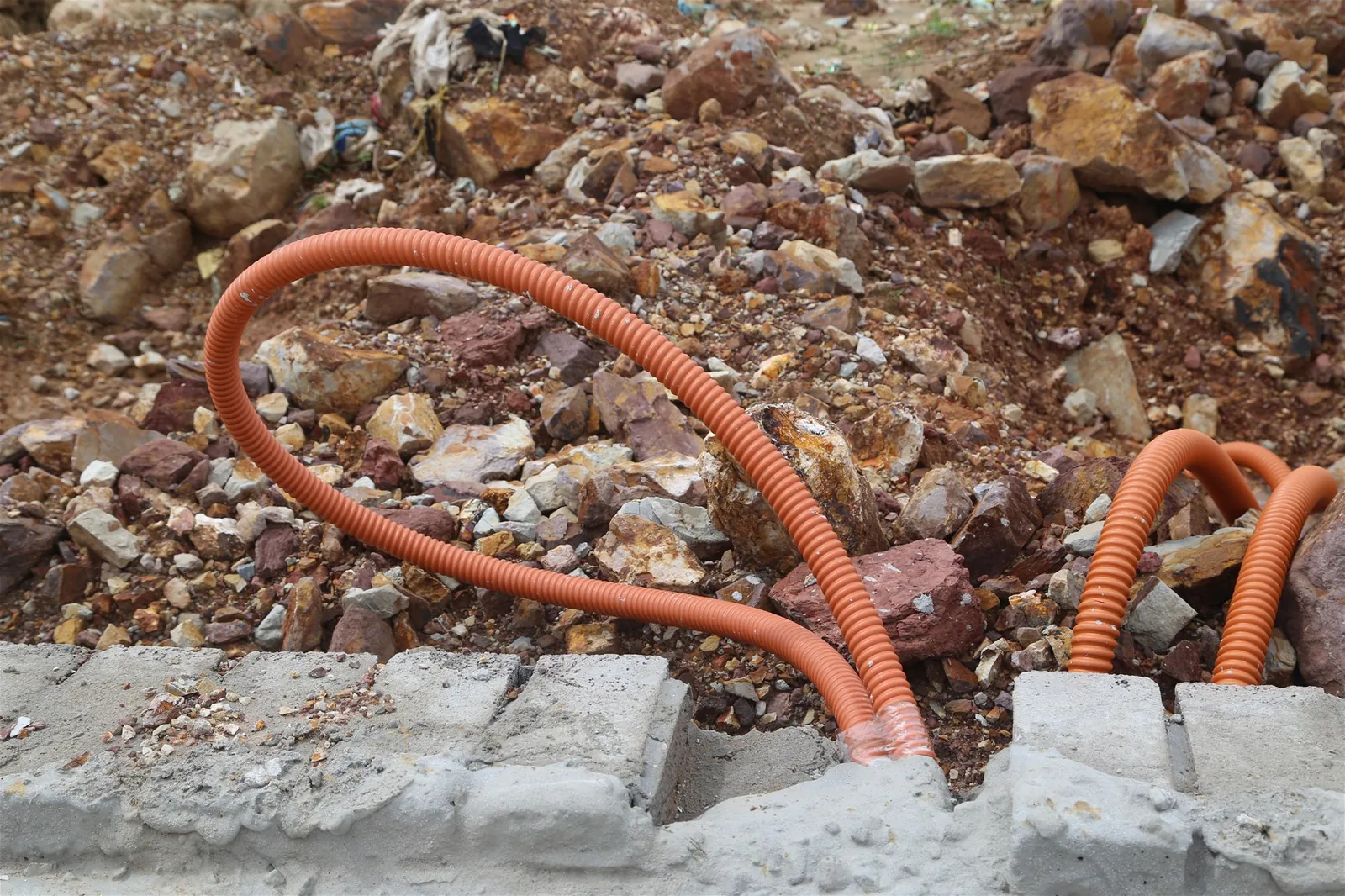

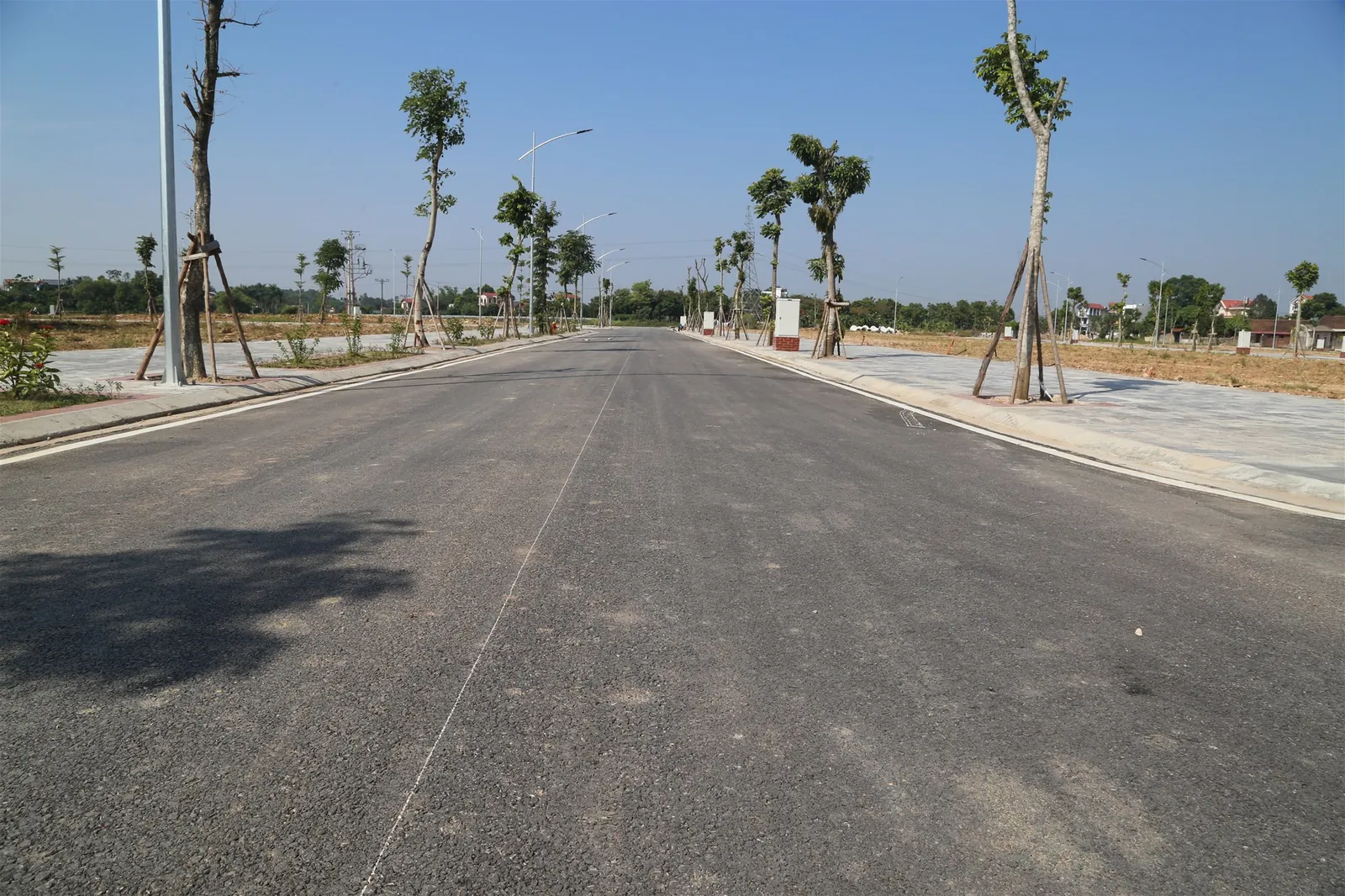

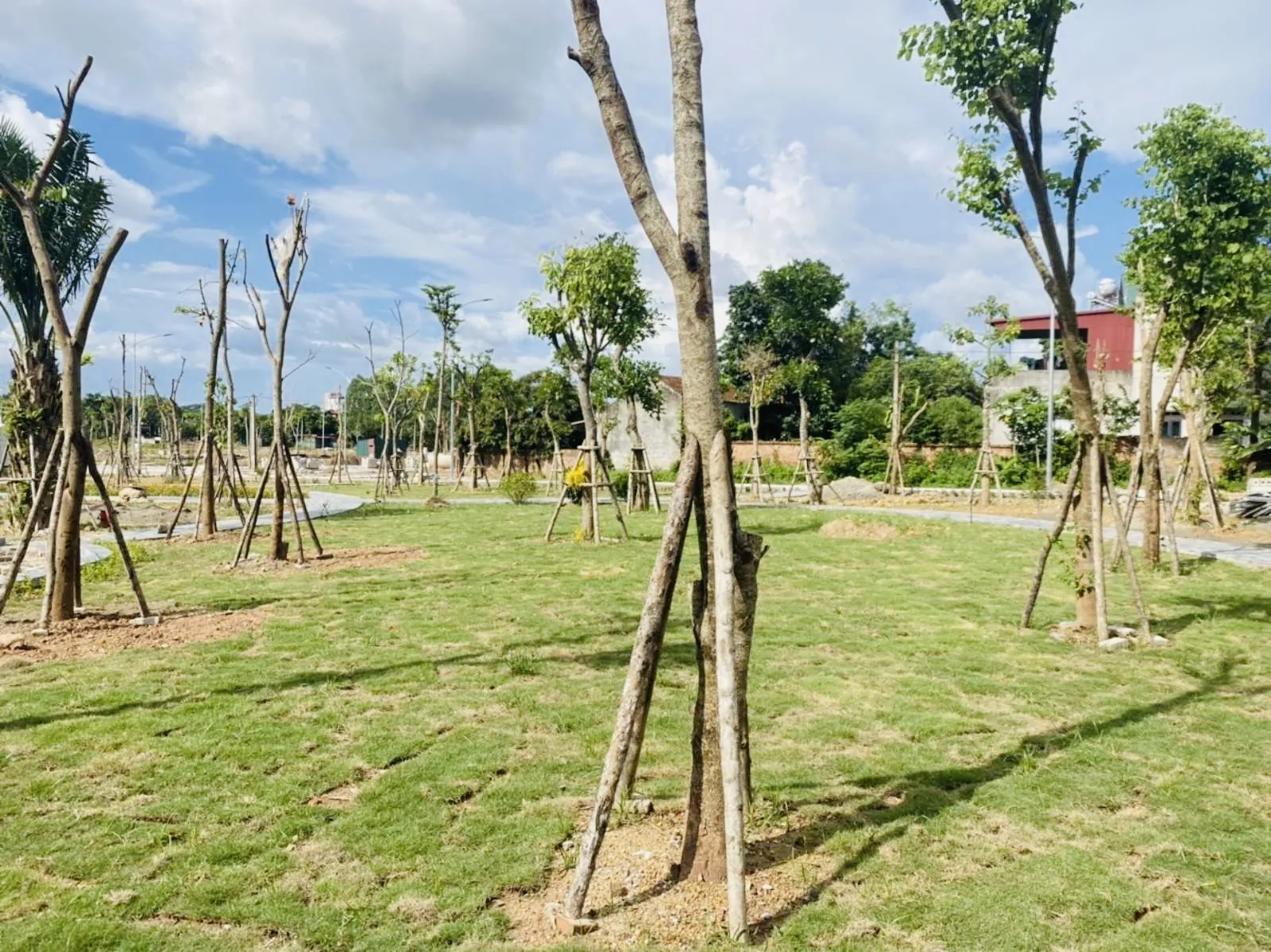

Một số hình ảnh cập nhật về tiến độ thi công dự án đến thời điểm này:

Ngày 18/5/2022

Với gói thầu thi công hạ tầng kĩ thuật, khối lượng công việc tại dự án OM7 đang đảm bảo kế hoạch triển khai: San lấp các lô nền đạt 99% trên những vị trí đã giải phóng xong mặt bằng; Đắp đất nền đường K90, K95, K98 đạt 98%; Thi công Baze B đạt 83%, Baze A đạt 77%; Thi công bó vỉa đạt 86%, lát vỉa hè đạt 25%; Thi công cống tròn thoát nước mưa đạt 98%; Thi công ống thoát nước thải đạt 95%.

Với gói thầu thi công hệ thống điện, hiện OM7 đã được thi công xong móng 2 trạm biến áp, lắp đặt xong máy biến áp đạt 100%; Đổ bê tông móng cột đèn đạt 100%, Bê tông móng tủ điện 100%, Gia công hố ga bể cáp và tấm đan đạt 100%; Thi công đào rãnh và chôn ống luồn cáp ngầm: hạ thế đạt 98%, trung thế đạt 100%, chiếu sáng 93%, TT đạt 87%. Kéo cáp hạ thế 95%, chiếu sáng 90%.

Với gói thầu thi công Trạm xử lý nước thải và công viên, dự án đã được đào móng và xây tường chắn, đổ bê tông đường dạo công viên CX1, CX2 đạt 100%, đang trồng cây xanh 2 công viên; đồng thời lắp đặt cấp nước và thoát nước công viên CX1, CX2 100%.

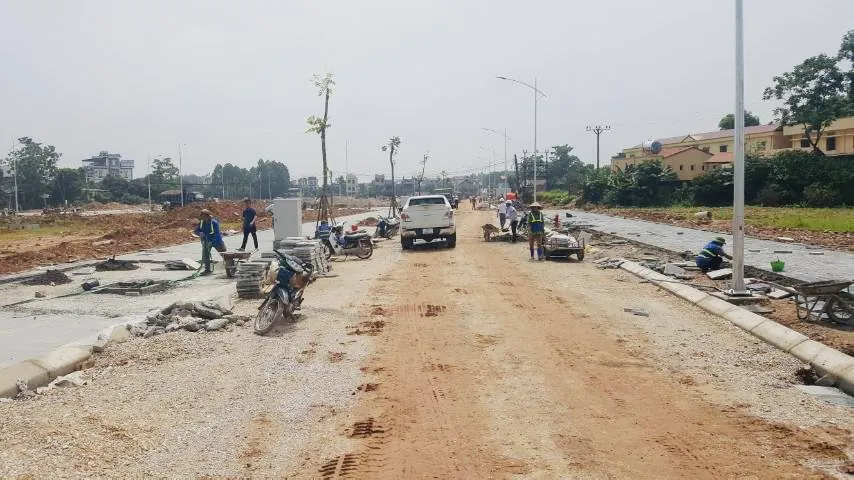

Dưới đây là một số hình ảnh của dự án OM7 đến thời điểm hiện tại:

Tập đoàn Sơn Phúc
